Броненосец «Слава». Непобежденный герой Моонзунда
Шрифт:
При спуске в корпусе обнаружились перегибы между I и II стрингерами на протяжении 41–68 шп. величиной от 3 до 16 мм, что примерно повторяло аналогичную картину при спуске «Суворова». После спуска «Славы» на воду она была установлена ниже эллинга по течению Невы, и на нём началась погрузка и сборка механизмов. Она велась под руководством техников Балтийского завода Я. С. Степанова и Г. Н. Ревенко. Выше у достроечной набережной был ошвартован «Князь Суворов», на котором достроечные работы вступали в завершающую стадию.

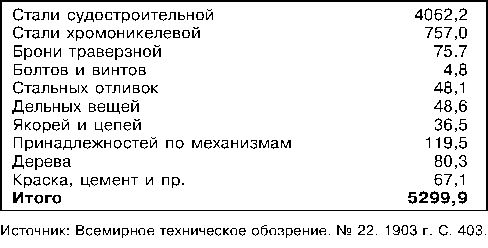

Спусковой вес броненосца, как и предшествовавших «Императора Александра III» и «Князя Суворова», составил 5300 т (распределение нагрузки приведено в таблице на с.16).

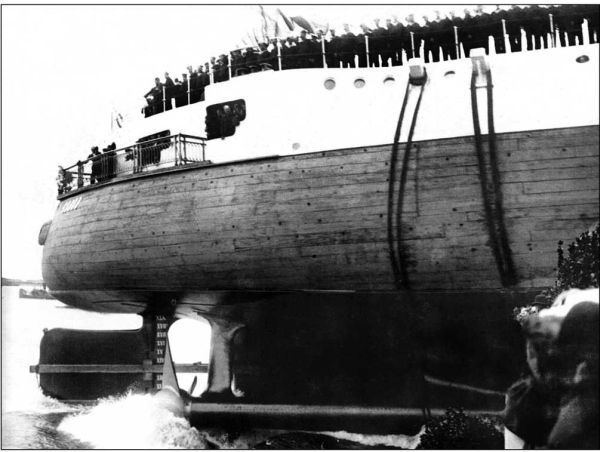

Постройка корпуса «Славы» и его спуск на воду в рекордный, по отечественным меркам, срок стали предметом законной гордости Балтийского завода. В его отношении в МТК по этому поводу пояснялось:
Нагрузка
«Броненосец „Слава“ представляет собой третье по счёту судно, строящееся по одним и тем же чертежам, поэтому все работы по постройке этого судна производились безо всякой задержки и изготавливались по детальным чертежам, которые были выработаны во время постройки „Императора Александра III“ и „Князя Суворова“. Заготовка набора, переборок и т. п. производилась при постройке „Князя Суворова“ в двойном экземпляре, так что со спуском на воду „Суворова“ Балтийский завод немедленно приступил к установке на месте ранее заготовленных частей, а не к выделке и сборке их. К быстрой постройке „Славы“ следует отнести и то обстоятельство, что это судно строилось тем же рабочим персоналом, что и „Император Александр III“ и „Князь Суворов“, то есть, так сказать, набившим руку». [15] Внимание к спущенной на воду «Славе» не было утрачено. 23 сентября управляющий Морским министерством Ф. К. Авелан в рамках инспекции состояния дел на кораблях серии осматривал с 1.30 до 4.45 пополудни «Бородино», «Орёл», «Князя Суворова» и «Славу». Увиденным он остался доволен.
15
РГАВМФ, ф. 421, оп. 1, д. 1580, л. 104.
1904 год: замедление работ
Переходя к истории дальнейшего строительства «Славы», начиная с 1904 г., было бы не совсем правильным обойти стороной вопрос о возможности её ускоренной достройки, в связи с разразившейся 27 января войной с Японией, для передачи флоту в этом же году. Успешная реализация подобной задачи давала возможность кораблю отправиться на Восток вместе с 2-й эскадрой и, таким образом, собрать в составе балтийских подкреплений все пять кораблей серии «Бородино». Окончание «Славы» в 1904 г. усиливало основную ударную группировку З. П. Рожественского на четверть, что могло сделать исход генерального сражения с японским флотом не столь трагичным.
Проблема возможности ввода в строй «Славы» в 1904 г. ранее предметно не исследовалась. Более или менее пристальному вниманию этот вопрос подвергся в недавнее время лишь со стороны Р. М. Мельникова, составившего на основе рассмотрения неполной выборки из сводок о процентной готовности корабля по различным частям за 1904 г. (на 1 января и 1 июля) суждение о перспективе их несомненного успеха. Исходя из поверхностного обзора этих самих по себе достаточно показательных цифр, историк (вообще достаточно эмоционально относящийся к деятельности как самого императора, так и царской администрации) делает вывод о том, что «работы… с лёгкостью [?!] (нужно было лишь привлечь должное количество мастеровых и знающих специалистов) могли быть завершены ко времени готовности остальных кораблей серии». [16] Так ли это было на самом деле и как вообще фактическом развивались события? Оценка этого вопроса на основе документов ГМШ, МТК, ГУКиС, судостроительных, артиллерийских, броневых заводов, поставляющих на «Славу» всевозможные комплектующие, отчётности Балтийского завода, донесений строителя броненосца и переписки с многочисленными контрагентами позволяет составить достаточно полную картину о состоянии работ по броненосцу.
16
Р. М. Мельников. Указ. соч. С. 91.
Объединённой программой 1895/1898 гг. готовность «Славы», последнего из предусмотренных ей 8 эскадренных броненосцев, относилась на весну 1905 г. Эта дата под названием «срок, назначенный для ухода за границу, или полной готовности судна» фигурирует на титульном листе всех ежемесячных «Записок о степени готовности», являвшихся официальным помесячным отчётом строителя корабля К. Я. Аверина. В этих «Записках» сроком перехода в Кронштадт значится осень 1904 г., начала испытаний — также осень 1904 г. Определившись с плановыми сроками готовности «Славы», рассмотрим, как продвигалось изготовление для неё всех многочисленных комплектующих.
Начало войны с Японией не внесло на первых порах в ход работ на «Славе» каких-либо изменений. 7 февраля 1904 г. Николай II повелел ускорить готовность её собратьев — «Императора Александра III», «Бородино», «Орла» и «Суворова» (а также более старого «Сисоя Великого», вставшего в ремонт 12-дм башен, и крейсера «Олег»). Эти корабли, пока ещё негласно, рассматривались вместе с возвращавшимся отрядом А. А. Вирениуса в качестве ядра пополнения для морских сил Дальнего Востока. На всех них работы были усилены «экстренными нарядами, чтобы подвинуть изготовление новых судов на всякий случай». [17]
17
Русско-японская война 1904–1905 гг. Книга 6. Поход 2-й Тихоокеанской эскадры на Дальний Восток. Работа Исторической комиссии по описанию действий флота в войну 1904–1905 гг. при МГШ. — Пг.: тип. Морского министерства, 1917. С. 3.
Это решение основывалось на выводах совещания, состоявшегося в МТК 30 января 1904 г. В его журнале (№ 19 от 5 февраля) отмечалось,
что всеми возможными экстраординарными мерами готовность четырёх броненосцев серии — «Императора Александра III», «Бородино», «Князя Суворова» и «Орла» — может состояться не ранее 15 июля.Отсутствие «Славы» в этом списке объективно следовало из состояния её готовности по многим основным частям. Так, если по корпусу и горизонтальному бронированию корабль был практически готов, то по большинству прочих основных направлений работы на нём не перевалили и «за полдень». Готовность вертикальной (бортовой и башенной) брони составляла 40–50 %, машинно-котельной установки и артиллерии (орудий и установок) — 40 %, рулевого устройства и водоотливной системы — по 30 %, водопровода и парового отопления — по 10 %. Проблема состояла далеко не в необходимости тривиального ускорения монтажа комплектующих элементов, узлов, конструкций и систем. Многие из них пока ещё вообще не существовали. Четыре 12-дм орудия «Славы» ещё только заканчивались на Обуховском заводе. Лишь с апреля 1904 г. они начали проходить испытания на полигоне. Орудие № 54 вместе со своим станком было отстреляно 21 апреля, № 55–10 мая, № 53 и № 56 — соответственно 16 и 23 августа. [18]
18
РГАВМФ, ф. 423, оп. 3, д. 30. Баллистический журнал № 2, 9 марта 1903 — 1 ноября 1911 г.

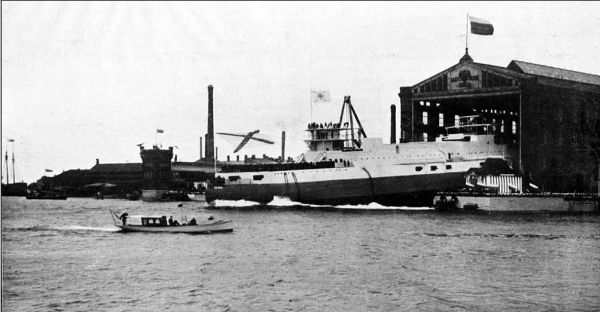

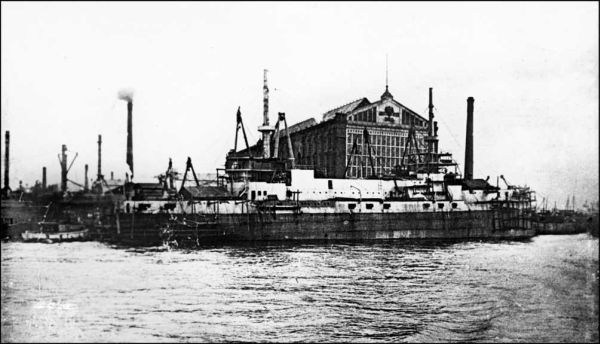

«Слава» у достроечной стенки Балтийского завода
Состояние работ по установкам 12-дм орудий на февраль 1904 г., согласно донесению артиллерийской приёмки, было неплохим — «все части изготовлены, за исключением храпов и крепления по-походному, приняты и укупорены [т. е. готовы к отправке на корабль]». [19] С этого времени началась их неспешная (не хватало людей) отправка на «Славу». Из 12 6-дм орудий на 1 марта 1904 г. было принято 3, отстреляно 3, остальные готовы к стрельбе. Однако в начале сентября из 9 принятых 6-дюймовок «Славы» 4 было решено отослать во Владивосток (так же поступили с 8 6-дм/45 орудиями «Кагула» и 8 с «Очакова», причём с крейсеров — вместе со станками). Вместо отосланных изготавливались новые орудия. В итоге на «Славу» 6-дм орудия отправлялись в следующие сроки — 23 октября 1904 г. № 451, 454, 456, 462, 26-го — № 452, 453, 459, 463, 27-го — № 483, 486, 3 ноября — № 492, 494. [20] Таким образом, вся 6-дм артиллерия «Славы» поступила на неё уже после перехода в Кронштадт.
19
РГАВМФ, ф. 427, оп. 2, д. 1253, л. 9.
20
РГАВМФ, ф. 427, оп. 2, д. 1253, лл. 406, 533–553.
«Записки о степени готовности», которые заполнял строитель корабля, играли роль ежемесячного отчёта о состоянии постройки и составлялись исходя из следующих понятий, положенных в основу проставления процента готовности:
100 Полная готовность
90 Приступлено к окончательной отделке 80 Работы окончены и пробуются 70 Работы настолько закончены, что в крайнем случае всё устройство может функционировать, а корабль идти в море для боя.
60 Работы настолько закончены, что в отдельных своих частях устройство может функционировать 50 Работы хотя частью закончены, но устройство не может функционировать 40 Работы в ходу, но ничего не закончено
30 Приступлено к работам по чертежам
20 Чертежи посланы на утверждение
10 Приступлено к изготовлению чертежей

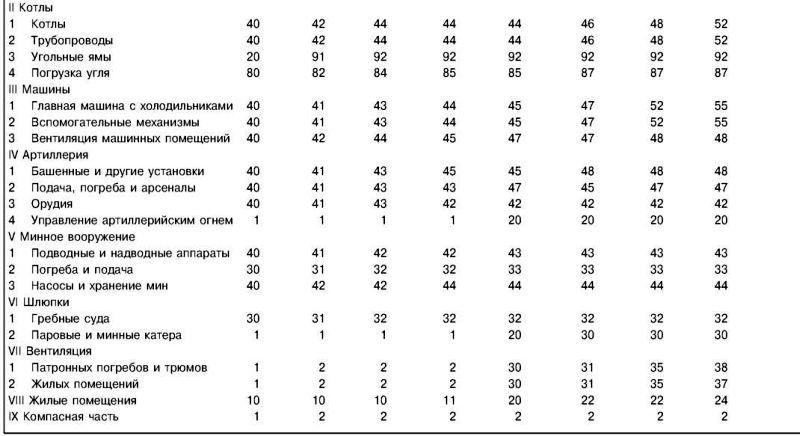

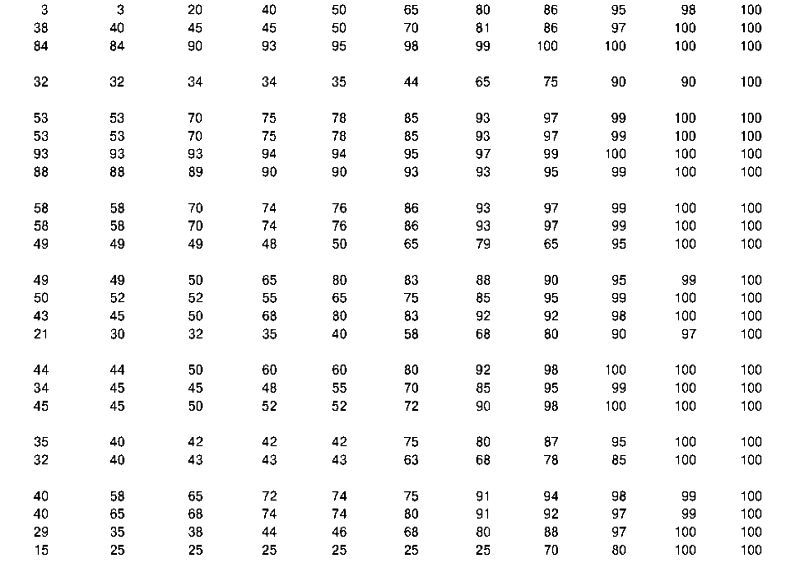

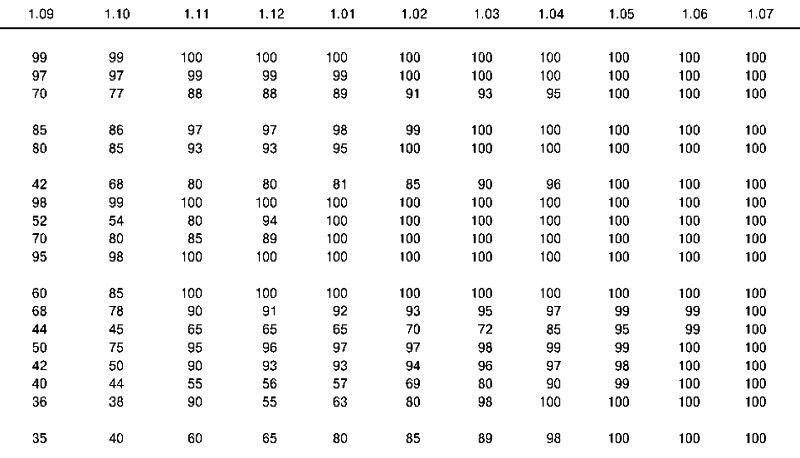

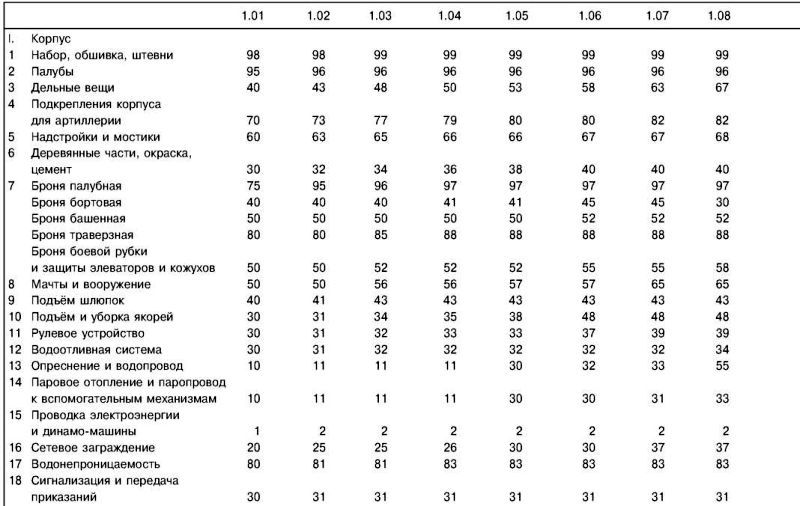

Степень готовности эскадренного броненосца «Слава» по всем частям, 1 января 1904 — 1 июля 1905 г. (в процентах), РГАВМФ, ф. 417, оп.1, д.2842, лл. 3–75.
Установки 6-дм орудий, выполняемые Металлическим заводом, существенно задержались изготовлением. Они были последними в длинном ряду из 26 аналогичных установок для четырёх крейсеров («Богатырь», «Олег», «Очаков», «Кагул») и трёх линкоров («Бородино», «Орёл», «Слава»). Срок их сдачи по контракту был определён на конец января 1903 г., затем продлён до 15 июня 1903 г., но и к февралю 1904 г. на полигоне прошли испытания лишь 6 станков из 12. [21] К этому же времени на заводе, для демонстрации МТК, была полностью собрана одна установка. В отчёте за апрель 1904 г. предполагаемая готовность 6-дм установок «Славы» отнесена на октябрь — запаздывало их электрооборудование. К исходу октября на корабль отправили все части установок «кроме станков, каркасов [башен], вертикального наведения и электрических приборов». [22]
21
РГАВМФ, ф. 427, оп. 2, д. 1168, л. 172.
22
РГАВМФ, ф. 427, оп. 2, д. 1253, лл. 358, 434.
