После подготовки бюджета продаж начинается разработка бюджет производства.

Бюджет производства (производственная программа) должен соответствовать объему продаж (в физических единицах измерения продукции) и учитывать изменения запасов готовой продукции на планируемый период.

Чтобы учесть изменения запасов готовой продукции составляется бюджет запасов, который необходим не только для обеспечения ритмичности поставок, но и для более точного отражения запасов в расчетном (плановом) балансе.

2.2. Бюджет запасов готовой продукции

Бюджет производства (производственная программа) и бюджет (план) продаж в количественном выражении не совпадают друг с

другом. Они различаются между собой на величину запасов готовой продукции, планирование и использование которых необходимо для бесперебойного хода производственного процесса и процесса реализации (продаж) продукции.

То же самое относится к бюджету закупок товарно-материальных ценностей (ТМЦ), необходимом для производства продукции: план закупок и бюджет (смета) прямых материальных затрат различаются между собой на величину запасов материальных ценностей.

В учебной литературе для целей экономического анализа часто используются допуски:

1. Отсутствуют остатки (запасы) готовой продукции на начало и конец периода, вся продукция произведена и продана в течение одного отчетного периода.

2. Отсутствуют остатки основных материалов, все материалы были приобретены и использованы в течение одного отчетного периода.

Допущения такого рода теоретически возможны, это позволяет при описании той или иной ситуации, абстрагироваться от показателей, которые не оказывают на их разрешение существенного влияния. Но в процессе бюджетирования объем производства и реализации, потребное количество материалов и объем их закупок, не могут совпадать, особенно при использовании гибких бюджетных систем. И, если принять первое допущение, то отклонение, вызванное изменением объема продаж (при сравнении гибкого и статичного бюджетов) распространиться только на количество проданных единиц. В результате организация не сможет маневрировать продажами при изменении спроса на продукцию, нарушится баланс в поступлении денежных средств.

Второе допущение может вызвать на практике нарушение нормального хода технологического процесса при срыве поставок материалов, что приведет к увеличению затрат из-за простоев, брака и т. п.

Зарубежные экономисты считают, что в бюджетах должны найти отражение принципиальные бюджетные факторы. Это означает, что бюджеты производства и закупок должны отражать уровень запасов, бюджеты прямых материальных затрат и труда должны включать в себя данные об ожидаемых потерях материалов и непроизводительном рабочем времени, бюджет денежных средств должен прогнозировать возможный дефицит и избыток свободных денежных средств и прочее1.

Бюджет запасов готовой продукции содержит информацию о запасах по видам продукции, по организации в целом и по отдельным бизнесам внутри нее в натуральных и стоимостных показателях. Он может быть объединен с бюджетом производства, входить в его состав.

Бюджет запасов готовой продукции рассчитывается на начало и на конец бюджетного периода. На начало периода величина запасов устанавливается исходя из ожидаемых остатков на конец текущего (отчетного) года и включает:

– фактические или ожидаемые остатки готовых изделий на складе;

– продукцию отгруженную, по которой срок оплаты не наступил;

– продукция, не оплаченная в срок покупателями;

– продукция, находящаяся на ответственном хранении у покупателей.

В состав запасов готовой продукции на конец планируемого периода (года) следует включать остатки изделий на складе в размерах установленных нормативом и остатки товаров отгруженных, срок оплаты которых не наступил в планируемом (бюджетном) году, исходя из сроков прогнозируемого документооборота.

Нормирование складских запасов является важным условием бюджетирования и средством

контроля за их составлением. Норматив готовой продукции на складе организации на конец планируемого периода определяется следующим образом:

При этом норматив запаса в днях складывается из затрат времени:

– на комплектование транспортной партии в полном ассортименте;

– на упаковку транспортной партии;

– на оформление сопроводительных документов.

Установленный уровень запасов готовой продукции является условием бесперебойной отгрузки и ритмичности поставок продукции. Бюджет запасов готовой продукции позволяет более точно отразить их в расчетном балансе.

Условный пример бюджета приведен в таблице 3

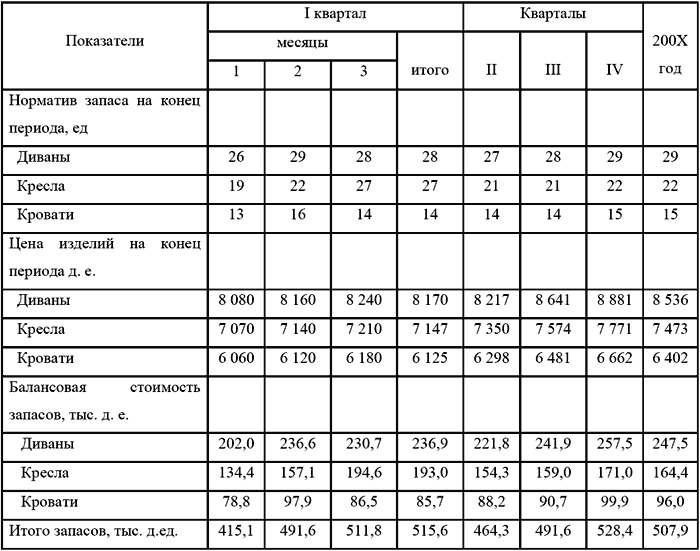

Таблица 3 Бюджет запасов готовой продукции на конец 200Х г.

Для контроля за уровнем запасов и управления ими необходима информация о ежемесячном уровне запасов. Сопоставление фактического уровня запаса с нормативным позволяет выявить отклонения, установить изменение запаса в ту или иную сторону и своевременно принять соответствующее решение. В таблице 4 приведен бюджет запасов готовой продукции по месяцам бюджетного периода.

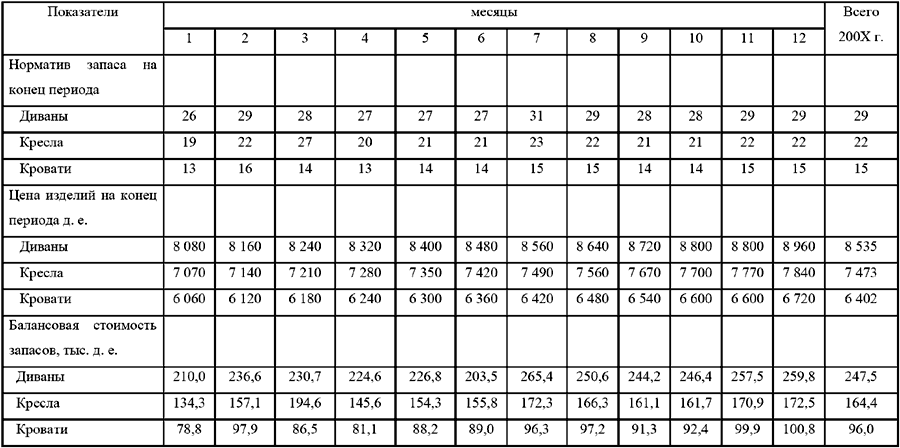

Таблица 4 Бюджет запасов готовой продукции по месяцам бюджетного периода

2.3. Производственный бюджет

В состав производственного бюджета принято включать следующие операционные бюджеты: бюджет производства (производственная программа), бюджет (смета) прямых материальных затрат (бюджет закупок и запасов основных материалов), бюджет прямых затрат труда, бюджет (смета) общепроизводственных расходов. В конкретных условиях этот перечень может быть расширен.

2.3.1. Бюджет производства (производственная программа)

После того как составлен бюджет продаж, и бюджет запасов готовой продукции начинается подготовка бюджета производства (производственной программы). Он составляется только в количественных показателях и входит в сферу ответственности руководителя производства, соответствующего подразделения.

На основе бюджета производства определяются затем соответствующие затраты в стоимостных показателях.

Основная цель бюджета продаж – обеспечение объема производства, достаточного для удовлетворения потребительского спроса и поддержания на экономически целесообразном уровне величины товарно-материальных запасов.

Решение о структуре производства продукции организация обосновывает прогнозируемым спросом (отраженным в бюджете продаж) и предлагаемым объемом запасов на конец планируемого периода (с учетом ожидаемого запаса).

Общий объем производства для каждого вида продукции определяется по следующей схеме:

Полный бюджет производства определяется суммированием объема производства по каждому виду продукции в денежных единицах.

Для нашего примера полный бюджет производства организации примет следующий вид (таблица 5).
