Не доверяя тонкотрубным, крайне облегченным котлам Нормана, Балтийский завод предложил установить на крейсере принятые для „Варяга” котлы Никлосса, что вместе с броней дополнительных четырех башен увеличивало нагрузку на 300 т. Это привело к увеличению водоизмещения до 6600 т, осуществленному за счет увеличения осадки на 0,305 м (до 6,4 м) и ширины, для сохранения остойчивости, на 0,267 м (до 16,76 м).

В сентябре 1899 г. вице-адмирал П. П. Тыртов поручил МТК рассмотреть возможность использования предложения Балтийского завода при разработке проекта новых черноморских крейсеров. Однако и без того сверх меры перегруженный МТК, по-видимому, вообще счел излишним разработку для Черного моря нового специального проекта.

Возражения вызвали и котлы Никлосса, применение которых МТК решительно отвергал и которые на „Варяге” были приняты только по личному

указанию генерал-адмирала. Смущала, вероятно, и большая дополнительная стоимость, а главное — возможность своевременного изготовления башен 152-мм орудий, которых и без того на пять строившихся броненосцев типа „Бородино” требовалось 30 штук! Ущерб постройке новых броненосцев могло нанести и отвлечение немногочисленных конструкторских кадров завода на разработку крейсера. Ведь заводу после спуска „Победы” предстояло немедленно начать постройку восьмого балтийского броненосца (будущий „Император Александр III”), а в перспективе построить еще два таких же корабля; начиналась постройка посыльного судна (будущий „Алмаз”) и планировалась закладка двух минных заградителей типа „Амур”.

Непонятным остается вопрос: почему разработка, безусловно, более совершенного многобашенного крейсера, лучше подходившего к условиям черноморского театра, не была поручена черноморским же корабельным инженерам? Все решило, по-видимому, гипнотическое влияние того, что уже есть полностью готовый заграничный проект.

Так или иначе, но новые крейсера для Черного моря, впрочем, как и крейсер для Балтики, было решено строить по проекту „Богатыря”. Правда, в контракте с фирмой „Вулкан” оказалась статья, оговаривавшая, что морское министерство обязуется, получив комплект рабочих чертежей „Богатыря”, пользоваться ими „лишь для собственных справок и ни под каким предлогом не позволять передачу их в руки других заводчиков”. Предстояло по этому поводу искать „особого соглашения” с фирмой и оно, очевидно, было найдено. Во всяком случае, в ответ на переданное через ГУКиС приказание управляющего морским министерством приступить к постройке крейсеров, председатель МТК вице-адмирал И. М. Диков 17 декабря 1899 г. доложил, что работы чертежами крейсера „Богатырь” обеспечены и что механизмы новых крейсеров также желательно изготовлять по чертежам фирмы „Вулкан”.

МТК переслал командиру Петербургского военного порта для снятия копий все имевшиеся 40 чертежей крейсера „Богатырь”. Это были теоретические чертежи и 8 чертежей общего расположения (сечения продольное и поперечные, планы палуб и мостиков, наружный вид), чертежи водоотливной системы, ахтерштевня и кронштейнов гребных валов, кривые элементов теоретического чертежа и расчет продольной прочности, переделанный в соответствии с требованиями МТК. Остальные 25 чертежей были корпусными (киль, стрингера, палубы, шпангоуты, флоры, переборки).

9 января 1900 г. ГУКиС извещало МТК о последовавшем приказании управляющего морским министерством дать наряд Петербургскому порту на постройку крейсера 6000 т водоизмещением в [22]деревянном эллинге Галерного островка и предложить главному командиру Черноморского флота и портов Черного моря распорядиться приступить к постройке двух таких же крейсеров.

Где строить эти два черноморских крейсера — было неясно.

С 1897 г. на заказы морского министерства настойчиво претендовал Николаевский судостроительный завод (полное название: „Общество судостроительных, механических и литейных заводов в Николаеве”) Построенный на средства бельгийских банкиров, оснащенный новейшим оборудованием для постройки кораблей всех классов и их механизмов завод создавал опасную конкуренцию казенному Николаевскому адмиралтейству, но никак не мог добиться серьезного кораблестроительного заказа (первым крупным заказом для него были главные машины для броненосца „Князь Потемкин-Таврический”).

Осматривавшие завод представители министерства неизменно отмечали высокий технический уровень оснащенности завода, но более сдержанно отзывались о его техническом персонале, который был „крайне разнообразен по национальности, образовательному цензу и вероисповеданию”. Докладывавший об этом главному командиру Черноморского флота капитан над Николаевским портом контр-адмирал К. М. Тикоцкий особенно подчеркивал засилье иностранцев в судостроительном отделе завода: весь инженерно-технический персонал его, начиная с главного корабельного инженера и кончая последним мастером, составляли англичане. Упорство, с которым главный корабельный инженер завода „устраняет русских техников от участия

в судостроении”, не может, считал К. М. Тикоцкий, служить гарантией „благонадежности заводских построек вообще”, а при политических осложнениях — в особенности. Отмечалось, что завод нарушал сроки исполнения мелких заказов министерства на котлы для ремонтировавшихся кораблей, шаланды и баржи для Владивостока и Порт-Артура.

Так или иначе, но неблагоприятный отзыв главного командира Черноморского флота С. П. Тыртова, датированный 26 ноября 1899 г., отнимал у Николаевского завода всякую надежду на получение заказа на новые крейсера.

Поскольку управляющий морским министерством вице-адмирал П. П. Тыртов предоставлял главному командиру свободу действий, дав совет, что „один можно бы начать постройкой в Севастополе, и другой в Николаеве, по спуске „Потемкина-Таврического”, а то и оба в Севастополе, — что удобнее”, постройка обоих крейсеров была поручена казенным адмиралтействам в Николаеве и Севастополе.

По представлению главного корабельного инженера Николаевского порта В. В. Максимова строителем крейсера в Лазаревском адмиралтействе [23]в Севастополе был назначен корабельный инженер в звании старшего помощника судостроителя (это соответствовало сухопутному званию капитана или флотскому — лейтенанта) Николай Иванович Янковский. Известность он получил как один из строителей броненосца „Полтава” в Новом Адмиралтействе в Петербурге. В данное время, будучи строителем эскадренного броненосца „Ростислав”, он занимался достройкой его в Севастополе.

Строителем крейсера в Николаеве назначили корабельного инженера И. О. Гайдамовича.

Лазаревское (новое) адмиралтейство в Севастополе.

Создано по инициативе и замыслам главного командира Черноморского флота адмирала М.П.Лазарева взамен Старого адмиралтейства, обветшавшего и не удовлетворявшего потребностей флота. На площадке, образовавшейся после срытия мыса между Южной и Корабельной бухтами, были построены капитальные набережные, мастерские, склады, мортонов эллинг. Одновременно создавался комплекс уникальных гидротехнических сооружений — наливных доков, законченных в 1849 г. По лестнице из трех шлюзов корабли из Корабельной бухты поднимались (опускались) в обширный бассейн, в который выходили ворота двух доков для фрегатов и трех — для линейных кораблей. Все эти сооружения были взорваны англичанами в 1856 г.

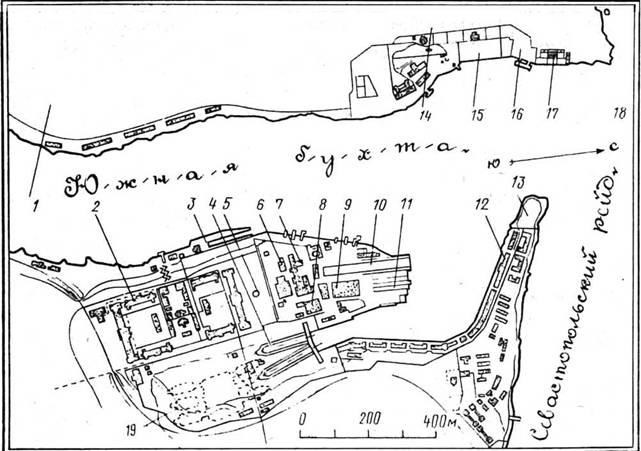

Лазаревское (Новое) адмиралтейство в Севастополе.

1 — Исторический бульвар; 2 — казармы Черноморской флотской дивизии; 3 — малый мортонов эллинг; 4 — Западный и Восточный сухие доки; 5 — памятник адмиралу М. П. Лазареву; 6 — кузница адмиралтейства; 7 — механическая мастерская; 8 — котельная; 9 — судостроительная мастерская; 10 — большой мортонов эллинг (длина 254 м, ширина двух путей 37 м, грузоподъемность 3000 т); 11 — первый и второй стапеля; 12 — казармы; 13 — Павловский мыс; 14 — Екатерининская улица; 15 — стапеля для миноносцев на месте старого адмиралтейства; 16 — пристань РОПиТ; 17 — Графская пристань; 18 — Памятник затопленным кораблям; 19 — положение старых наливных доков.

В 1870 г. в связи с ликвидацией Черн. флотилии и упразднением военного порта территория была передана РОПиТ, соорудившему на ней стапеля и мортонов эллинг — для подъема судов по наклонным рельсовым путям. С возобновлением броненосного судостроения в адмиралтействе РОПиТ в 1883 г. приступили к постройке первых мореходных броненосцев „Чесма” и „Синоп”, а в 1889 г. — „Георгий Победоносец”.

В глубине Корабельной бухты на месте шлюзового пути в 1882–1886 и 1893–1897 гг. построили Алексеевский (Западный) и Александровский (Восточный) доки с глубинами на пороге 8,2 и 9,1 м. Они образовали фактически самостоятельное Доковое адмиралтейство Севастопольского военного порта. Собственно адмиралтейство оставалось стесненным прежней территорией, ограниченной на мысе с юга казармами флотских экипажей. Из двух имевшихся открытых стапелей к началу XX в. один (деревянный) пришел в негодность; для постройки „Очакова” (а после него — „Иоанна Златоуста”) использовали второй — каменный длиной 130 м (подводная часть — деревянная на сваях). Кранового оборудования стапеля не имели.
