Курс Коммерческий инженер Проектный менеждер Учебное пособие для слушателей дистанционных курсов
Шрифт:
1. Избегание риска, например, отказ от контракта
2. Снижение риска, например, регулярные проверки
3. Защита от риска, например, страхование
4. Управление риском, например, использование письменных соглашений
5. Перемещение риска, например, передача ответственности за выполнение трудного задания в рамках проекта другой организации.

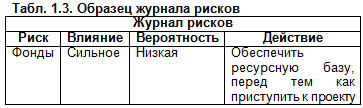

При оценке рисков весьма важно подготовить материалы для структурирования рисков и тем самым снять неопределенность при их оценке. Значительную роль в этом играют журналы оценки рисков, табл. 1.3.
Менеджер
Риски__________________________________________________________Стратегии
__________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________
Как можно видеть, в этой ситуации основные риски относятся к функциональному взаимодействию, к кадровой, правовой и технической категориям. Эти риски могут быть снижены за счет подробных консультаций со специалистами, уже проводившими подобные операции, нахождения монтажных организаций, имеющих значительный опыт, как в подобных проектах, так и при внедрении новшеств. Если будет решено, что потенциальные выгоды перевесят риски, проект можно продолжать, предоставив время для совершенствования первого варианта и тестирования возможностей поставки новой услуги. Должно быть согласовано назначение дополнительного работника для организации подобных работ.
В случае, если анализ рисков выявляет наличие кризисных ситуаций или невозможность выполнения проекта, необходимо разрабатывать ситуационный план. Он предусматривает ответные действия на потенциальные кризисные ситуации. Цель плана – обеспечение соблюдения баланса бюджета, своевременности и качества выполнения работ по проекту.
После того, как в результате первоначальных обсуждений проекта, а также его осуществимости компанией было подтверждено, что его стоит реализовать, необходимо разработать документ, являющийся основанием действия команды проекта или рабочей группы по проекту. В этом документе должна быть указана точка отсчета всей будущей работы по проекту, и он будет основой для выводов о том, в какой степени первоначальные решения были правильными. Мерой правильности, как правило, является успешное выполнение контракта и успешное выполнение генподряда или субподряда по проекту. Иногда этот документ называют проектным договором, сокращенная форма может быть названа резюме проекта.
Резюме проекта создается менеджером при согласовании со всеми покровителями и основными ЗС. Он дает подробное описание, как целей проекта, так и практических рекомендаций по достижению его результатов. Рекомендуемый перечень разделов этого документа приведен ниже:
– Название проекта;
– Покровитель проекта;
– Местоположение – адрес покровителя, местоположение проекта, контактные адреса;
– Имя менеджера проекта и название его организации, если она отлична от организации, спонсирующей проект;
– Дата согласования резюме с покровителем проекта;
– Дата начала и завершения проекта;
– Обоснование и предназначение проекта с обзором основных идей;
– Основные цели с указанием критериев качества и успеха;
– Подробное описание того, как достижение этих целей принесет выгоды бизнесу
или организации, спонсирующей проект;– Масштаб и границы проекта;
– Ограничения;
– Предположения;
– График проекта;
– Основные результаты и соответствующие им даты (вехи проекта);
– Оценка затрат;
– Механизмы обеспечения ресурсами;
– Механизмы отчетности и мониторинга;
– Механизмы принятия решений – полномочия и подотчетность менеджера проекта и проведение повторных переговоров;
– Механизмы и каналы коммуникаций;
– Подпись покровителя проекта с указанием даты, звания и должности.
Таким образом, мы рассмотрели некоторые главные вопросы по подготовке к проведению проекта. Теперь Вы сможете определить главные показатели измерений проекта. Проект – это одноразовая, неповторяющаяся деятельность или комплекс действий, в результате которых в определенное время достигаются четко поставленные цели.
Большинство проектов являются ориентированными на достижение целей и имеют четко определенные начало, середину и конец. Они имеют ограничения, которые определяют процессы и результаты, которые могут быть измерены с помощью согласованных показателей деятельности. Другие характеристики проекта включат в себя предназначение, цели, ресурсы, ограничения и требования по качеству.
Во-вторых, Вы можете объяснить важность ключевых показателей измерений проекта – бюджета, времени и качества. Основная работа в управлении проектом заключается в том, чтобы поддерживать баланс этих показателей.
В-третьих, теперь Вы можете установить связи между формулировкой и сферой деятельности по проекту с одной стороны и стратегическими и оперативными целями проекта с другой стороны.
В-четвертых, Вы сможете в деталях согласовать формулировку и сферу деятельности по проекту для его эффективного планирования. Очень важно определить четкие цели, поскольку это имеет большое значение как для выполнения этапов, так и для итоговой оценки на стадии завершения проекта. Цель можно также использовать для стадии завершения проекта. Цели можно также использовать для того, чтобы убедиться, что результаты проекта вносят ожидаемый вклад в стратегическую и оперативную деятельность организации.
В-пятых, теперь Вы можете определить и объяснить важность согласования потребностей ключевых заинтересованных сторон в проекте. Это особенно важно, когда многие из заинтересованных сторон находятся за пределами вашего контроля.
В-шестых, Вы можете определить, оценить и проранжировать основные риски, связанные с проектом. Можно считать, что угрозы можно предотвратить за счет выявления их причин, оценки осуществимости и рисков, что играет положительную роль в подготовке к успешному завершению проекта. После того, как риски определены, можно составить ситуационный план, чтобы быть уверенными, что проект может восстановиться, если какие-либо из указанных рисков действительно будут иметь место.
В-седьмых, Вы стали способы оценить осуществимость проекта и согласовать любые необходимые поправки с покровителем проекта, чтобы гарантировать достижение поставленных целей в рамках ограничений проекта.
Это также позволяет четко определить свой уровень полномочий и ответственности за деятельность при проведении проекта, выделяемые Вам ресурсы и в результате гарантировать, что задержек не будет.
Все эти вопросы обсуждаются до составления подробного резюме проекта или определяющего документа. Резюме проекта является важным документом, поскольку оно детализирует деятельность, направляет все последующие стадии проекта и является основной для разработки плана действий по проекту.
1.3. Планирование проекта
После того как Вы провели первоначальную подготовку к выполнению проекта и согласовали его со всеми участниками рабочей группы или команды проекта и другими заинтересованными сторонами, Вы можете приступить к детальному планированию. Тщательное и систематическое планирование обладает очевидными достоинствами. План проекта может стать мощным средством направления усилий команды на выполнение задач проекта. Он помогает менеджерам следить за расходованием ресурсов, включая время и прогресс в достижении поставленных целей. Однако существует опасность превращения планирования в процесс, независимый от проекта. Например, оценка затрат и сроков может стать самоцелью.
