Принятие риска

Принятие риска подразумевает наличие экономической возможности у заемщика и компаний-поручителей не допустить дефолта и своевременно погасить кредит в случае реализации одного или нескольких незакрытых проектных рисков.

Например, если компания, имеющая годовую чистую прибыль в размере $10 млн в год и не имеющая инвестиционного долга, хочет привлечь инвестиционный кредит на 5 лет (на срок полной окупаемости) в размере $5 млн, то, даже если проект окажется провальным, заемщик сможет своевременно погасить кредит за счет прибыли от текущей деятельности (т. е. без учета доходов от нового проекта). В этом случае уместно говорить о том, что компания может взять проектные риски на себя. Тем не менее в моей практике попадались клиенты, которые заявляли о том, что они берут на себя все проектные риски, не имея при этом такой экономической возможности. Банковские специалисты просто обязаны подробно проанализировать все существенные

риски проекта и разработать варианты их минимизации, невзирая на возражения клиента о «горящих» платежах по контрактам, об остановке реализации проекта и тому подобные аргументы.

Избегание риска

Данный вариант работы с рисками обычно используется тогда, когда не может быть найден приемлемый вариант минимизации существенных для проекта рисков до приемлемого уровня.

Избежать отдельных проектных рисков можно путем отказа работать с контрагентами по проекту на слишком рискованных условиях. Например, если поставщик оборудования требует 100 %-ной предоплаты за оборудование, отказывается использовать аккредитивную схему расчетов, предоставить гарантию исполнения обязательств по контракту и т. д., то целесообразнее избегать риска работы с данным поставщиком и найти альтернативного.

При этом стоит помнить, что банк всегда может избежать риска путем отказа в предоставлении финансирования.

5. Первичный алгоритм принятия решения о финансировании проекта

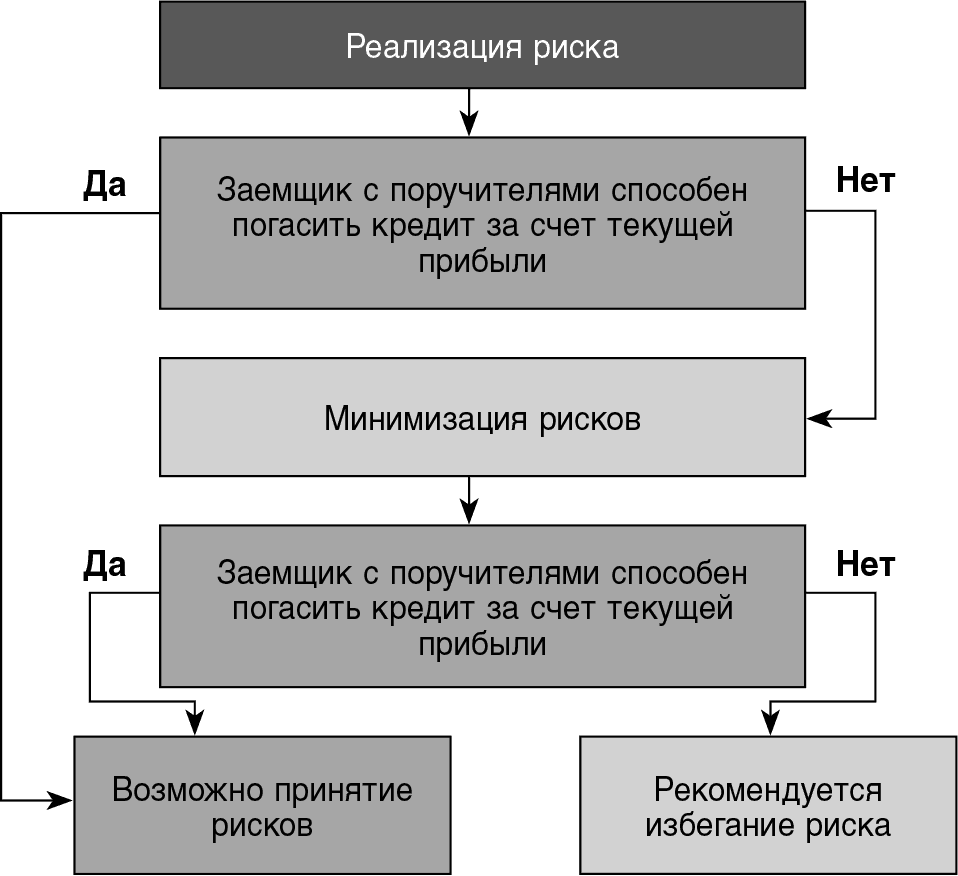

Упрощенно алгоритм принятия банком решения о финансировании проекта можно описать в виде следующей блок-схемы:

Данный алгоритм применяется к каждому из существенных для проекта рисков, описанных в данной книге. Если в результате проведенного анализа наиболее существенные риски проекта удается минимизировать до приемлемого уровня, банк может принять решение о целесообразности финансирования такого проекта. Дальше встает вопрос о правильном ценообразовании.

6. Дополнительная доходность

Банки нередко в своей практике сталкиваются с качественно проработанными проектами [3] в инвестиционно привлекательной отрасли. Как правило, такие проекты инициируются опытными топ-менеджерами профильных компаний (часто вместе со своей командой), желающими построить собственный бизнес. Основная проблема таких инициаторов – дефицит собственных средств, которые можно направить на финансирование проекта, отсутствие дополнительных залогов и нередко понятных источников уплаты процентов на инвестиционной фазе проекта. Часто они могут вложить не более 10–15 % от требуемой суммы. Тем не менее при совпадении трех составляющих (высокое качество проработки проекта, сильная команда и инвестиционно привлекательный рынок) банк может компенсировать дополнительные риски участия в таком проекте получением возможности заработать на росте рыночной капитализации такой компании.

3

Проекты, по которым имеется полный пакет исходно-разрешительной документации, земля под объектом строительства оформлена в собственность или долгосрочную аренду, имеется опытный генеральный подрядчик, осуществляющий строительство объекта, и известный на рынке поставщик оборудования, осуществляющий поставку оборудования на условиях шефмонтажа и пусконаладки с предоставлением гарантий на поставляемое оборудование; наличие предварительных соглашений о намерениях, подтверждающих основной объем сбыта продукции проекта, или потребление продукции самим инициатором в рамках вертикально интегрированного холдинга; высокая степень проработки сырьевого обеспечения проекта, маркетинговой политики, стратегии развития компании, входа и выхода для инвестора, наличие опытной команды проекта и т. п.

Получение дополнительной доходности может быть структурировано различными способами, например путем получения пут– и колл-опционов на (как правило, миноритарный) пакет акций проектной компании, сделок РЕПО или прямого вхождения в капитал по номиналу через банковские дочерние структуры.

Оставаясь основным кредитором и имея преимущество перед акционерами (с точки зрения очередности удовлетворения требований при банкротстве), банк с помощью таких гибридных инструментов (так называемый mezzanine) может получать доходность на вложенный капитал на уровне между доходностью акционерных и долговых денег. Данный инструмент финансирования очень популярен на Западе и понемногу начинает завоевывать популярность среди российских финансовых институтов. И в самом деле, если требуемая доля участия собственными средствами в конкретном проекте составляет 40 % от его стоимости, а инициатор в состоянии вложить только 15 %, то оставшиеся 25 % будут по сути долгосрочным беззалоговым (высокорисковым) кредитом, который останется необеспеченным залогом даже после завершения инвестиционной фазы проекта. При дефолте по кредиту эти 25 % будут

являться, скорее всего, безнадежными к взысканию, так называемый first loss class [4] . Но, если проект состоится, доходность этого инструмента будет значительно выше доходности обычных долговых инструментов.

4

Класс первых убытков, наиболее рискованная часть долга.

Стоит отметить, что некоторые инициаторы хотят заранее зафиксировать стоимость такого более дорогого финансирования. Это на практике можно сделать с помощью так называемой ставки PIK (pay in kind), которая начисляется регулярно, но выплачивается в конце срока кредита (или по завершении наиболее рискованной части кредитования – окончания инвестиционной фазы и выхода проекта на проектную мощность). Например, требуемая норма доходности для такого инструмента может составлять 25 % годовых, а ставка по кредиту структурирована как 12 %+13 % PIK. Таким образом, чтобы не увеличивать процентную нагрузку заемщика на инвестиционной фазе, он будет платить регулярно 12 % годовых до момента выхода на проектную мощность (скажем, 3 года), после чего заплатит дополнительно оставшиеся 13 % годовых за прошедший период единоразово.

Понятно, что банки могут применять такие подходы получения дополнительной доходности к любым кредитным продуктам, которые с точки зрения кредитной политики банка считаются более рискованными, например, в случае отсутствия дополнительных залогов (помимо активов, создаваемых в рамках проекта), недостаточности денежного потока поручителей для закрытия кредитных рисков банка, а также при недостаточном объеме участия инициаторов в проекте собственными средствами.

Лирическое отступление.

При всем моем уважении к институту Сбербанка, который стал для меня в свое время «школой жизни», пользуясь случаем, хочется сказать, что с точки зрения теории корпоративных финансов при осуществлении операций проектного финансирования банк нередко занимался спорным ценообразованием, предоставляя иногда до 90 % от стоимости проекта, имея в качестве залогового обеспечения только активы проекта и взимая при этом какие-то 12 % годовых в рублях (до кризиса). Другими словами, предоставлял часть по сути акционерных и мезонинных денег (до 30–40 % от стоимости проекта) по цене обычных долговых инструментов.

Надеюсь, что в ближайшие годы политика ценообразования российских банков также будет пересматриваться, и западная практика ценообразования для более высокорискованных кредитных продуктов будет использоваться крупнейшими отечественными финансовыми институтами.

Если смотреть на структурирование и соответственно ценообразование сделок по финансированию инвестиционных проектов со стороны банка, то этот процесс можно представить себе в виде конструктора, с помощью которого можно выстраивать различные структуры, играя несколькими базовыми параметрами, такими как качество поручителей, степень обеспеченности кредита залогом основных средств, доля собственного участия инициаторов в проекте, качество команды проекта, качество самого проекта и наличие дополнительной доходности для банка. Понятно, чем ниже доля обеспеченности кредита залогами и степень закрытия кредитных рисков поручителями, тем большее значение для банка принимают такие параметры, как качество проекта, его команды, инвестиционная привлекательность рынка и наличие дополнительной доходности для банка в проекте.

7. Нам остаются только риски

Как бы ни было соблазнительно пытаться повысить привлекательность участия банка в проекте путем получения запредельной дополнительной доходности, стартовой точкой любого анализа для кредитного работника является:

• анализ и минимизация рисков, связанных непосредственно с реализацией проекта;

• анализ качества инициаторов проекта (анализ заемщика, поручителей и группы компаний инициатора в целом), чему во многом помогает инструментарий финансового анализа, о котором мы поговорим в разделе-приложении к данной книге.

Вопрос повышенного ценообразования имеет смысл обсуждать только для высококачественных проектов и качественных инициаторов (спонсоров). Таким образом, основная часть книги будет посвящена анализу и способам минимизации рисков самих проектов, а приложение – инструментарию проверки финансового качества инициаторов проектов. В частности, мы посмотрим, как с помощью известного аналитикам инструментария финансового анализа выявить те скрытые проблемы, которые вытекают из текущей деятельности заемщика, поручителей и группы компаний инициатора в целом. Проблемы, которые могут привести к снижению качества инициаторов проекта (как поручителей по кредиту), к рискам недофинансирования со стороны инициаторов (в силу прогнозируемых финансовых проблем) и рискам, которые могут быть заложены в бизнесе инициаторов в качестве бомбы замедленного действия.
