Набор инструментов для управления проектами
Шрифт:
Срок окупаемости – очень консервативный критерий, который защищает от будущих неопределенностей лучше, чем любой из оставшихся экономических методов. Однако он нечувствителен к размеру проекта, поскольку не учитывает того факта, что проект, требующий значительных вложений, может тем не менее иметь короткий срок окупаемости. Более того, он не учитывает потенциальных возможностей проекта после наступления момента окупаемости. И проект 1, и проект 3 обеспечивают большую будущую прибыль, чем проект 2, однако характеризуются большими начальными инвестициями до наступления момента окупаемости и большим временем, необходимым для того, чтобы кумулятивный поток денежной наличности стал положительным.
Чистая приведенная стоимость (NPV)
Чистая приведенная стоимость учитывает изменение стоимости денег со временем – в том смысле, что
В этой формуле денежная сумма i представляет собой сумму расходов и доходов в i– м году, а ставка – это выраженная в виде десятичной дроби величина ставки дисконтирования или процентной ставки, которую компания выплачивает за взятые в долг деньги.

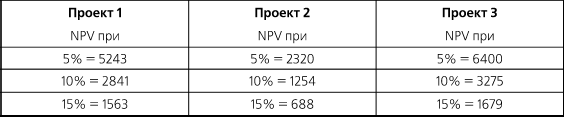

Excel и другие электронные таблицы позволяют непосредственно вычислять NPV: достаточно ввести в функцию вычисления NPV значения ставки дисконтирования и денежных сумм (либо указать совокупность ячеек для обработки). Результат отображается в той ячейке, в которой находится функция. Используя функцию NPV, можно выполнить расчет чистой приведенной стоимости для каждого из трех проектов при значениях ставки дисконтирования 5, 10 и 15%. Результаты расчета приведены в следующей таблице.
Чем сильнее обесценивание в будущем (то есть чем выше ставка дисконтирования), тем меньше NPV проекта. При любых ставках дисконтирования проект 3 превосходит оба оставшихся проекта. Следовательно, чем выше NPV, тем выше рейтинг проекта.
NPV принимает во внимание размер проекта и ставку дисконтирования. Однако этот метод не слишком консервативен, так как он учитывает оцениваемые доходы будущих периодов, которых в действительности может и не быть.
Внутренняя норма прибыли (IRR)
Внутренняя норма прибыли – это ставка дисконтирования, при которой чистая приведенная стоимость для заданного потока денежной наличности равна нулю. Здесь не существует формулы для расчета. Внутренняя норма прибыли вычисляется путем итеративного процесса, приводящего к получению точного значения ставки дисконтирования, при котором NPV равна нулю. Впрочем, большинство электронных таблиц имеют в своем составе функцию IRR, которая позволяет пользователю получать значение внутренней нормы прибыли. Достаточно ввести в функцию вычисления IRR значения денежных сумм и предполагаемую величину внутренней нормы прибыли (либо указать совокупность ячеек для обработки), чтобы произвести итеративное вычисление. Для нашего набора проектов-кандидатов результат расчета внутренней нормы прибыли выглядит следующим образом:
Согласно критерию IRR, проект 1 превосходит оба оставшихся проекта. Хотя этот метод выполняет дисконтирование будущих денежных сумм, он не принимает во внимание размер проекта. Проект 3 обещает значительно большую общую прибыль, чем проект 1, однако эта прибыль приходится на более отдаленное будущее и достижима после более длительного периода инвестиций (пока поток наличности примет положительное значение). Как следствие значение IRR для проекта 3 ниже, чем для проекта 1.
ВЫБОР ЭКОНОМИЧЕСКОГО МЕТОДА
Как показывает приведенный пример, три рассмотренных метода могут дать различные результаты для одного и того же набора проектов. Выбор метода зависит от того, какие соображения являются наиболее важными для менеджера. NPV лучше работает в случае проектов с большой отдачей, но плохо защищает от неопределенностей будущих периодов. IRR также плохо защищает от неопределенностей и часто отдает предпочтение проектам со скромной общей отдачей, но с высокой прибылью при небольших инвестициях. Срок окупаемости является очень консервативным методом. Он лучше защищает от неопределенностей, но не принимает
во внимание ни отдачу проекта, ни дисконтированную величину его будущих расходов и доходов. Итак, выбор метода определяет наиболее важное соображение. Больше того, поскольку эти методы рассматривают проекты как способы инвестиции капитала, в работе полезно использовать тот же метод, который компания применяет для оценки других своих капиталовложений, – это даст возможность непосредственного сравнения проектов между собой и с другими капиталовложениями.СОВЕТЫ ПО ИСПОЛЬЗОВАНИЮ ЭКОНОМИЧЕСКИХ МЕТОДОВ
Использование экономических методов
Когда использовать. Экономические методы требуют наличия данных об ожидаемых расходах и доходах от проекта. Следовательно, они более всего подходят для капитальных проектов и проектов, направленных на улучшение существующих или разработку новых продуктов. В этом случае они допускают прямое сравнение таких проектов с альтернативными способами инвестирования капитала. О сравнении трех методов рассказывается во врезке «Выбор экономического метода».
Время использования. Время, необходимое для использования экономических методов, – это в первую очередь время, которое требуется для сбора данных о расходах и доходах будущих периодов, – от нескольких часов в случае простых проектов и до многих десятков часов в случае сложных. Как только данные собраны, дальнейшее вычисление по любому методу – с помощью электронных таблиц – становится достаточно простым делом.

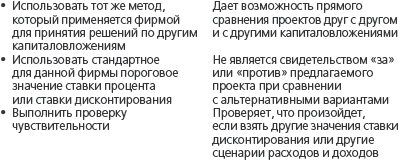

Выгоды. Экономические методы отличаются легкостью постижения. Они позволяют менеджеру, который принимает решение, и менеджеру проекта достичь взаимопонимания относительно финансовой части проекта. Они также облегчают сравнение проектов с другими возможностями вложения средств. Сам по себе численный расчет с использованием экономических методов – при том условии, что собраны все необходимые данные, – достаточно прост. Эти методы легко поддаются анализу чувствительности. Альтернативные сценарии расходов и доходов могут быть проработаны и подвергнуты сравнению с целью выяснить, насколько устойчив выбор проекта по отношению к будущим неопределенностям (см. врезку «Советы по использованию экономических методов»).
Преимущества и недостатки. Главное преимущество экономических методов состоит в том, что они относительно открыты. Как и в случае любого капиталовложения, основной их недостаток – необходимость наличия информации о будущих расходах и доходах. Эти данные не только сложно получить, они также подвержены значительной неопределенности.
Резюме
В настоящем разделе представлены три экономических метода отбора проектов: время окупаемости, чистая приведенная стоимость и внутренняя норма прибыли. Они применимы главным образом к капитальным проектам и проектам, предназначенным для улучшения существующих или разработки новых продуктов. Экономические методы допускают прямое сравнение таких проектов с альтернативными способами вложения средств. Они легки для понимания, а их расчет прост – при условии, что получены все необходимые данные. Во врезке «Контроль экономических методов» мы еще раз отметим ключевые положения, касающиеся применения экономических методов.
КОНТРОЛЬ ЭКОНОМИЧЕСКИХ МЕТОДОВ

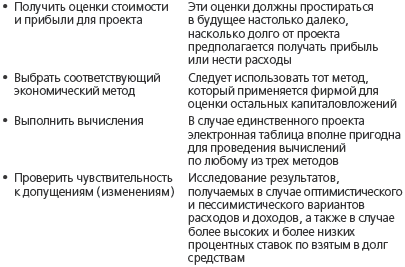

Контроль позволяет убедиться в том, что экономические методы применяются надлежащим образом. Здесь необходимо:
Методы выбора портфеля
Что такое методы выбора портфеля?
Методы, представленные в предыдущих разделах, рассматривали каждый проект изолированно, без учета его взаимодействия с другими проектами. Однако могут существовать факторы, ограничивающие выбор проектов, в частности бюджет, ограничения по персоналу, по поддержке выполняемых операций (возможности опытного производства, машинное время), и другие соображения, такие как политика компании. Для решения этих вопросов следует использовать методы выбора портфеля проектов [7], которые учитывают все подобные ограничения.
