Настольная книга эксплуататора. Всё, что вы хотели знать о повседневной жизни датацентров, но боялись спросить
Шрифт:
Немного о терминологии. В российской тусовке принято сокращать центры обработки данных как ЦОД. Это, конечно, правильно, но звучание такой аббревиатуры лично меня коробит. Сразу представляются ряды электронно-вычислительных машин (ЭВМ), заполняющие эти ЦОДы, и среднего возраста научные работники в очках и белых халатах с пачкой перфокарт в руках. Лично мне, как и всей команде, с которой я работал, больше по душе сокращение ДЦ – датацентр.
Остальные разъяснения будут появляться по мере необходимости непосредственно в тексте. Итак, приступаем…
Глава 1
Зоны ответственности

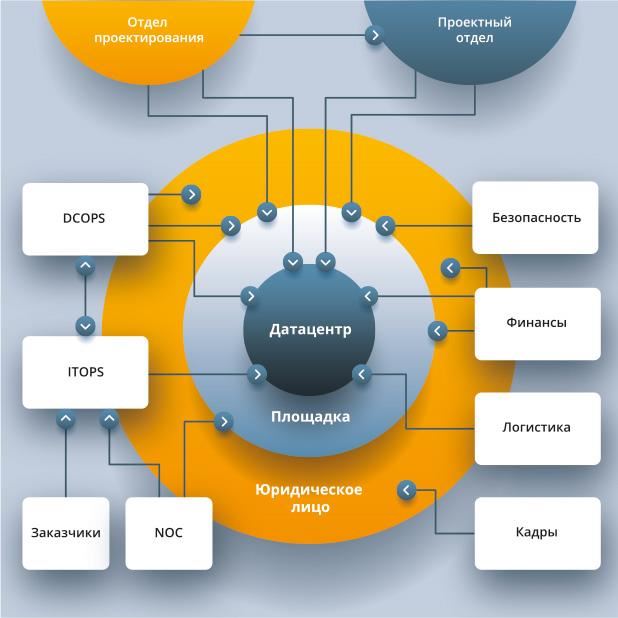

Прежде чем рассказывать о тонкостях эксплуатации датацентра, нужно ответить на два вопроса: когда и где начинается и заканчивается эксплуатация. Давайте разберем эти вопросы. Мы будем рассматривать пример абстрактной компании. В каждом конкретном случае имеет смысл составить такую же схему, чтобы визуально представлять, какие ресурсы и ограничения есть в работе и как их правильно использовать.
В повседневной жизни понятие «датацентр» может быть многозначным. Например, говоря о датацентре, ктото может иметь в виду юридическое лицо, оказывающее услуги по хранению и обработке данных. Другие могут представлять находящуюся в поле огороженную площадку, на которой расположены разнообразные здания. Третьи под датацентром понимают совокупность серверного и инженерного оборудования. Поэтому нужно хорошо понимать, в какой ситуации каким термином лучше оперировать. Например, в зависимости от того, идет речь о площадке или о юридическом лице, контактными лицами могут быть технический директор или генеральный директор компании.
Команда эксплуатации датацентров (Data Center Operations = DCOPS [3] ) в нашем примере обеспечивает функционирование всех трех ипостасей датацентра. Основная задача – обеспечение беспрерывного снабжения серверного оборудования ресурсами, то есть электричеством и охлажденным воздухом. Формальная граница между командой DCOPS и командой эксплуатации серверного оборудования может проходить по разъемам коробок отбора мощности на шинопроводах или разъемам кабелей питания, отходящих от главного распределительного щита.
3
Data Center Operations.Выдуманный жаргонный термин, обозначающий команду эксплуатации инженерных систем датацентра. Как правило, эта же команда следит и за зданиями и сооружениями на площадке.
Другие функции DCOPS: поддержание исправности инженерного оборудования, а также разнообразных процессов жизнедеятельности площадки – от функций генерального директора до заказа обедов для посетителей датацентра.
Команда эксплуатации серверного оборудования (IT Operations = ITOPS [4] ) отвечает за работоспособность серверов, стоек и вспомогательного оборудования в стойках, кроссировку и т. п. Эта команда является точкой входа для заказчиков, поэтому именно в составе ITOPS имеет смысл организовать круглосуточную службу поддержки, которая будет принимать на себя все вопросы извне, связанные с работой датацентра, и координировать потоки информации внутри датацентра.
4
IT Operations. Как и DCOPS, выдуманный термин, описывающий специалистов по серверному и сетевому оборудованию.
Команда сетевых подключений (Network Operations Center = NOC [5] ). Этот отдел может как быть частью команды внутри конкретного датацентра, так и ориентироваться на решение задач внешней связности. Обычно участие его сотрудников в ежедневной жизни датацентра ограничивается написанием правил, по которым заказчики подключаются к сети, и размещением собственного оборудования в специально выделенных помещениях и стойках.
Заказчики – могут быть как внешними, работа с которыми регламентируется контрактными обязательствами, так и внутренними, с которыми,
с одной стороны, легче договориться, но с другой – их требования и пожелания часто превышают границы, которые внешний заказчик вряд ли бы перешел.5
Network Operations Center. Центр сетевой связности объекта. В отрасли существуют и другие термины, по сути обозначающие то же самое: meet-me room, коммутационный центр и т. п. Может отличаться от FMR.
Существенные изменения в архитектуре и инженерных системах датацентра реализуются связкой отдела проектирования и проектного отдела (не следует их путать. На английском языке различие в их наименовании более очевидно: это Design Team и Project Team соответственно, но в русском может быть путаница).
Задача первых – разрабатывать решения, которые будут применяться в датацентре, а задача вторых – реализовать эти решения путем, непосредственно строительства объекта, а также его дальнейшей модернизации. Иногда, если проект не слишком большой, эта задача может быть решена и силами команды эксплуатации на площадке.
Отдел обеспечения безопасности имеет два направления: физическую безопасность и информационную. Физическая безопасность фокусируется на вопросах контроля доступа, видеонаблюдения и предотвращения физического убытка и в основном работает с командой DCOPS.
Подразделение информационной безопасности чаще взаимодействует с ITOPS и NOC – для разработки, внедрения и контроля выполнения правил подключения к сети компании и ограничений по трафику этой сети.
Финансовый отдел занимается бюджетированием и закупками необходимого оборудования для датацентров и работает в тесном контакте от начала проекта и после наладки готового объекта.
Логистика – команда, организующая прием, учет, хранение и перемещение материальных ценностей в датацентре, на складах и между ними.
Отдел кадров покрывает своей деятельностью всю компанию.
С точки зрения работы датацентра нас будут интересовать функции подразделений по подбору персонала, HR-аналитиков и административного управления.
Могут быть и есть другие отделы – продаж и технической поддержки продаж, маркетинга и др., которые также взаимодействуют с персоналом датацентра.
Разобравшись со структурой компании с точки зрения датацентра, нужно определить, кто из команды эксплуатации будет взаимодействовать с перечисленными коллегами. Эти роли нужно будет учесть при построении команды.

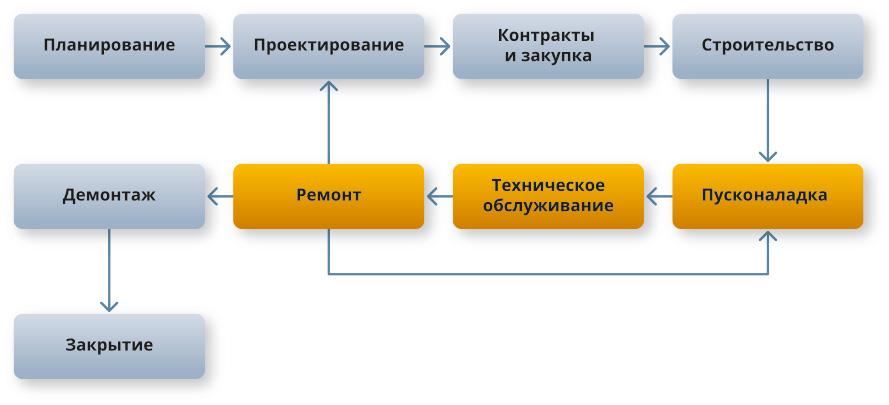

Ответив на вопрос «Где?», давайте разберемся с вопросом «Когда?». Представив жизненный цикл датацентра в виде последовательных прямоугольников, мы получим следующую картину:
Сначала компания, собирающаяся построить датацентр, составляет и анализирует бизнес-план проекта и производит поиск подходящей площадки.
Затем наступает долгий и мучительный (но интересный) период проектирования, по окончании которого заключаются контракты и производится закупка оборудования, после чего начинается строительство. Каждый из перечисленных этапов важен по-своему и требует вовлечения разного типа специалистов, но участие команды эксплуатации в этот период вряд ли принесет осязаемую выгоду.
По-настоящему команда эксплуатации берется за дело уже на этапе пусконаладочных работ (ПНР [6] ). Часто для проведения ПНР привлекается сторонний агент, иногда, что хуже, эту роль выполняет представитель проектировщика или подрядчика. На самом деле пусконаладка должна стать исходной точкой для построения качественной эксплуатации в дальнейшем. Поэтому ни одна сторона не справится с задачей лучше, чем собственная служба эксплуатации.
6
Пусконаладочные работы. Ответственный этап в строительстве датацентра, во время которого по частям и полностью проверяется пригодность построенного объекта к дальнейшей эксплуатации.
