Автограф И.Г.Бубнова («Корабельный Инженер — Генерал-Майор Бубнов, 29 Марта 1914») на последней странице «Объяснительной записки к проекту линейного корабля в 35000 анг. тонн».

РГАВМФ. ф.876, on. 178. д. 178.

Спустя несколько дней после совещания, а именно 12 мая, кораблестроительный отдел ГУК отправил в артиллерийское проектное бюро при Адмиралтейском заводе запрос, о срочной доставке чертежей двух-и трехорудийных 16" установок. Что могло обусловить эту срочность? Вероятнее всего, ввиду общей тесноты и несбалансированности компоновки, выражавшейся прежде всего в неудовлетворительном, с точки зрения противоторпедной защиты, положении концевых 16" башен, совещание могло высказаться за составление варианта проекта с двух-и трехорудийными установками с более компактными погребами. Ни упоминаний, ни каких-либо следов подобного проекта не найдено.

В целом, вопрос о выборе окончательной боевой схемы для будущего русского линкора к началу войны так и не был полностью решен. По свидетельству помощника начальника МГШ капитана 1 ранга Д.Б.Ненюкова, по состоянию на июль 1914 г. «вопрос не решен даже в главных чертах, и раньше предположенных в октябре опытов вряд ли решится» [115] . Заместитель начальника МГШ по судостроению

имел в виду принятие окончательного решения по типу основного бронирования для цитадели будущего линкора, в основу которого планировалось положить результаты расстрела «опытных отсеков» — полномасштабных фрагментов бронирования, спешно сооружавшихся с марта 1914 г. на Главном морском полигоне под Петербургом.

115

РГАВМФ, ф.418, оп.1, д. 1788, л. 19.

Этот натурный эксперимент должен был стать одной из главных составляющих в серии новых опытно-конструкторских разработок, призванных на стадии разработки окончательного проекта кораблей отработать основные нововведения будущего линкора — его главную артиллерию и тип броневой защиты.

Таблица 6.1. Распределение нагрузки проекта линкора ГУК, март 1914 г.

Общий свод весовт.%
Сталь в составе корпуса697019,6
Подкрепления башен 16" орудий5901, 7
Подкрепления под 130 мм орудия400,1
Подкрепления под боевые рубки и мачты300,1
Дерево, цемент, изолировочные материалы и окраска5601, 5
Внутренние устройства для жилья, дельные вещи4251, 2
Вспомогательные устройства
рулевое устройство550,2
якорное, буксирное и швартовное устройства3100,9
водоотливная система, водопровод и затопление2900,8
вентиляция, отопление и охлаждение1800,5
устройства нефтяных ям и подачи топлива200,1
переговорные трубы и сигнализация600,2
электрическое устройство и освещение6001, 7
Шлюпки с принадлежностями для подъема1300,4
Мачты с такелажем400,1
Бронирование1166032,8
Артиллерия857024,1
Минное устройство и вооружение2000,5
Сетевое заграждение800,2
Механизмы16704.7
Котлы12003,4
Топливо13003,6
Судовые запасы3701, 0
Экипаж с багажом2000,5
Система Фрама500,1
Итого:35600100,0

Примечание: в нормальную нагрузку вошел вес минного устройства для восьми двойных и двух одинарных торпедных аппаратов, а также торпед и зарядных отделений для них по три запасные торпеды на аппарат; вес главных механизмов принят 27 кг/л. с (мощность механизмов проекта 62000 л.с.)

Таблица 6.1. Распределение нагрузки проекта линкора ГУК, март 1914 г.

Сталь в составе корпуса, т
Килевая балка310
Наружная обшивка1475
Второе дно490
Третье дно60
Стрингера в переделах второго дна385
Поперечный набор в пределах второго дна313
Стойки надводного борта за броней315
Набор в оконечностях ниже шельфа73
Переборки, выгородки, коридоры, шахты и прочее1225
Подкрепления броневых переборок и траверзов317
Неброневая настилка палуб и платформ335
Набор и обделка палуб750
Рули и штевни112
Кронштейны гребных валов, мортиры и дейдвудные трубы74
Фундаменты под главные механизмы и котлы195
Котельные небронированные кожухи49
Вентиляционные шахты машинно-котельных отделений43
Фундаменты под вентиляторы и другие механизмы45
Стеллажи для 16" боеприпасов100
Стеллажи для 130мм боеприпасов50
Стеллажи мелкой артиллерии 10
Кронштейн под поясной броней44
Заклепочные головки200
Итого:6970

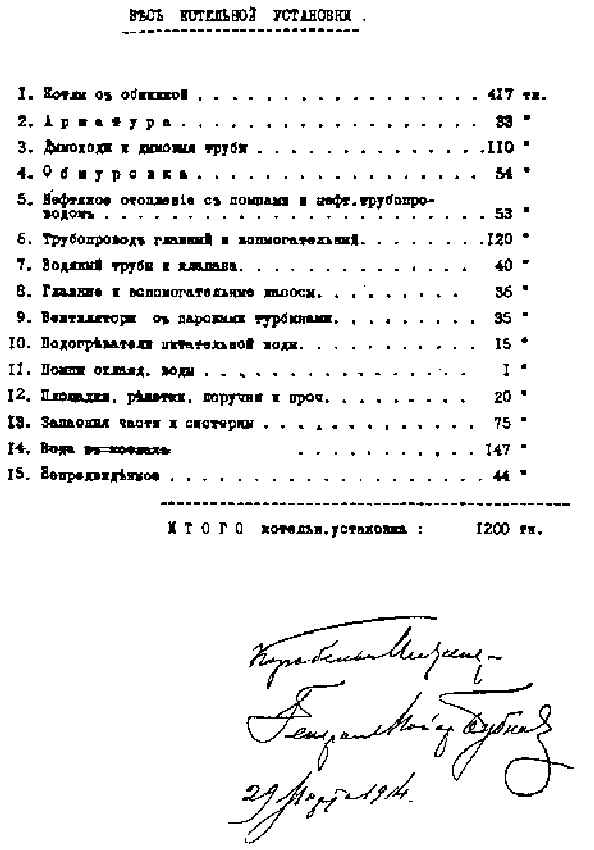

Котельная
установка, т
Котлы с обшивкой417
Арматура33
Дымоходы и дымовые трубы110
Обмуровка54
Нефтяное отопление с помпами и нефтяным трубопроводом53
Трубопровод главный и вспомогательный120
Водяные трубы и клапана40
Главные и вспомогательные насосы36
Вентиляторы с паровыми турбинами35
Подогреватели питательной воды15
Помпы охлаждения воды 1
Площадки, решетки, поручни и прочее20
Запасные части и цистерны75
Вода в котлах147
Непредвиденное44
Итого:1200
Бронирование, т
Главный пояс по ватерлинии толщиной 280 мм3190
Пояс по ватерлинии в оконечностях 200 мм, 175 мм и 100 мм450
Пояс между нижней и средней палубой в носу 100 мм150
Верхний пояс каземата и пояс в носу 75 мм607
Амбразурные накладки 75 мм5
Срезы средней палубы вне каземата 75 мм31
Скосы нижней палубы 75мм930
Продольная броневая переборка 75 мм456
Поперечные броневые траверзы360
Боевая рубка620
Подачные трубы (барбеты)1475
Верхняя палуба 35 мм976
Средняя палуба 75 мм1740
Кубрик в носу 50 мм88
Кубрик в корме 75 мм195
Тыльная казематная продольная переборка 25 мм134
Разделительная переборка в каземате 25 мм60
Броня труб и кожухов 75 мм и 25 мм80
Центральный пост 75 мм45
Броня головы руля 75 мм30
Броня рулевых шахт 75 мм38
Итого:11660
Артиллерия, т
Три башни 16"орудий со всеми механизмами для вращения, наведения, подачи боеприпасов, вращающейся броней, и прочим6630
Боеприпасы 16" орудий, по 60 выстрелов на орудие 1130
Двадцать четыре 130мм орудия 402
Боеприпасы для 130 мм орудий 281
Пулеметные патроны, 40 000 шт 2
Салютные пушки и пулеметы 4
Ручное оружие 2
Приспособление для подачи, погрузки боеприпасов, элеваторы, и прочее 100
Противоаэропланные пушки 9
Патроны для них 10
Итого: 8570

Морской министр адмирал И.К. Григорович с группой адмиралов (вице-адмиралы В.К. Гирс, П.П. Муравьев), офицеров и инженеров на Металлическом заводе за осмотром действия первой 12"/52 установки линейного корабля "Севастополь" перед ее разборкой и передачей на корабль для окончательного монтажа, сентябрь 1913 г.

Из собрания автора.

Глава 7

Новая техника — главное условие успеха

Разработка МГШ «Основных условий для проектирования линейного корабля» и составление по ним общего «проекта линкора в 35000 т.» позволили сделать весьма важный вывод. Он заключался в том, что предварительная техническая проработка дала положительный ответ на вопрос о принципиальной возможности создания проекта в соответствии с выдвинутыми МГШ требованиями. Ответственные от Генмора за разработку основных элементов будущего линкора офицеры достаточно компетентно подошли к постановке этой задачи в рамках практикуемой в те дни МГШ концепции линкора, и показали себя специалистами, крепко стоящими, по образному выражению царя, «на твердой почве».

Однако для детальной проработки всех воплощенных в проекте технических решений требовалось нечто большее, чем усилия нескольких обер-офицеров МГШ, подкрепленные опытом и интуицией их старших начальников. Новый линкор мог стать эффективной боевой машиной, всецело воплощающей все предъявленные к нему требования, только в случае полного успеха основных компонентов его конструкции — корпуса, двигательной установки, оружия и средств защиты. Первые две составляющие не были предметом особых забот для русских морских специалистов — постройка корпусов подобных размеров из сталей повышенного сопротивления уже несколько лет не представляла проблемы для верфей Морского министерства, а изготовление паровых турбин и тонкотрубных паровых котлов превратилось в хорошо налаженное производство. Правда, предстояли работы по совершенствованию типа котла с чисто нефтяным отоплением, в то время только прошедшего апробацию на эсминцах, но в целом вопрос с котлами не предполагал каких-либо трудностей.

Триада основных задач, стоявших перед техническими специалистами флота, применительно к проблеме будущего линкора обозначалась так: пушка — орудийная установка — броневая защита. В решении этих узловых проблем и разработке огромного количества связанных с ними различных деталей заключалось главное условие для успешного воплощения в жизнь смелых тактических замыслов МГШ. Каждая из этих задач требовала серьезной конструктивной проверки, изготовления и испытания, возможно, не одного опытного образца. Все это предстояло выполнить в течение ограниченного периода времени, поскольку новую кораблестроительную программу было решено развернуть с самого начала следующего 1915 г.
