Очень быстро мы исчерпали все средства и не можем изобразить всю систему на одной диаграмме. Одновременно проводятся работы по проектированию десятков частей! А отслеживание взаимосвязи тех отдельных частей, которые могут взаимодействовать друг с другом, входит в круг обязанностей проектировщика системы. Выбор подсистем во многом базируется на минимизации связей между подсистемами — и проектирование каждой подсистемы должно заключаться в самостоятельном определении средств, при помощи которых можно удовлетворить требованиям к входной информации, поступающей от других подсистем, и к информации, передаваемой из данной подсистемы на вход последующих.

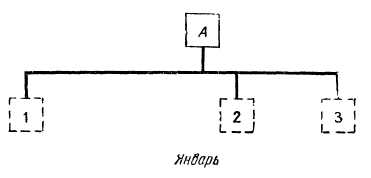

Итерационный процесс можно проиллюстрировать и так, как это сделано на рис. 5.18. Пунктирными линиями обозначены процессы, которые еще предстоит спроектировать, они основываются на уже определенных областях, отмеченных сплошными линиями. Названия месяцев представляют собой лишь общее описание отрезка времени. При проектировании систем меньшего размера месяцы можно заменять пронумерованными неделями, а для совсем небольших систем можно даже указывать и отдельные дни.

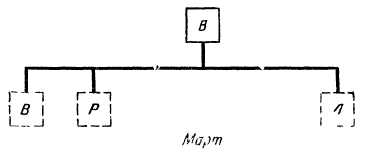

Обратите внимание на полное возобновление работ в марте. По мере более подробной детализации, проводившейся в феврале, проектировщики обнаружили важное упущение или нашли более оптимальное строение системы. Это привело к тому, что им пришлось вернуть процесс в исходное положение и заменить начальную точку А новой точкой В. Очевидно, что такое может произойти со всеми или с большинством подразделов системы. Части 1, 2 или 3, определенные на ранних этапах проектирования, могут использоваться в новых подсистемах В, Р и Л.

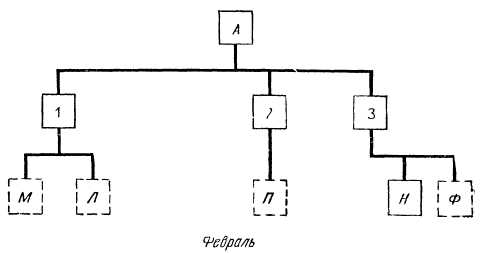

Итерации при проектировании идут постоянно. По самому своему характеру работа проектировщика полна сюрпризов. Если бы он мог представить себе весь ход работ в деталях, то это значит, что у него имеется не готовый проект, а лишь иллюстрация к нему. Итерации случаются на всех уровнях, даже на уровне микропроектирования. События и открытия, приводящие к изменениям, не обязательно должны подчиняться общей иерархии, некоторые могут влиять на последующие стадии, а некоторые на стадии, проходящие параллельно. Схема февральских работ показывает, что одновременно происходит детализация и определение четырех различных процессов, значит, эти процессы не существует независимо друг от друга, они чаще всего взаимодействуют между собой Эти взаимодействия нужно исследовать, детализировать и иногда специально проектировать Взаимодействия и детали одной или нескольких работ или функций, возможно, придется видоизменить в соответствии с тем, как проектировщик решил выполнять некоторую другую работу. Может случиться, что после определения работы Ф, нам придется модифицировать П.
Конечно, этот пример не очень точно описывает то, что происходит на самом деле при разработке больших систем. Десятки, сотни работ выполняются одновременно. Вся эта деятельность напоминает работу пчелиного роя, она обязательно должна кем-то координироваться.
Из всего сказанного можно логически вывести такое заключение: утверждение «проектирование завершено на 90 %» — это не факт, а лишь его оценка, поскольку никто в точности не знает, не встретится ли нам какой-нибудь сюрприз, который заставит нас вернуться несколько назад и начать переделку проекта, который
мы считали завершенным.И все же нам не устают повторять, что «проектирование завершено на 90 %».
Давайте на некоторое время предположим, что аппаратура настолько соответствует поставленной перед нами задаче, что меняться больше не будет. Что же в таком случае мы будем проектировать в программном обеспечении?
В первую очередь нам придется спроектировать, т. е. выбрать, главные составные части нашей программы. Нужно ли нам иметь отдельные системные программы? Нужна ли специальная операционная система? Система управления базой данных?
По каким признакам мы можем определить, стоит ли выделять эти подсистемы или включать их в состав прикладных программ? Мы судим об этом по двум вещам: по требованиям, определенным в формулировке требований (имеются в виду требования как к функциональным возможностям, так и к окружению), и по всем 12 характеристикам программ, распределенным по всем фазам жизни программ.
Проектирование должно учитывать все 12 характеристик программ и программного обеспечения и все три фазы полного цикла жизни программы, даже если некоторые характеристики при проектировании придется отбросить!
Для группы десантников, которую ночью направили через болото, любой путь, приводящий к цели, хорош. Это дорога? Она приведет нас туда, куда надо? Да? Тогда это то, что надо! Времени на изучение и поиски более коротких дорог нет. Надо бежать по этой!
Такие методы хороши только для программ типа «зубочисток» или в тех случаях, когда через это болото больше никому не придется переходить.
Если же проектируется долгоживущее программное обеспечение, то на фазе проектирования необходимо затрачивать некоторые усилия на то, чтобы максимально облегчить сопровождение программ в дальнейшем.
Иногда проблемы использования можно не принимать во внимание. Ведь программа может использоваться крайне редко. В некоторых случаях упор приходится делать на фазу разработки, в других случаях особую важность приобретает фаза сопровождения. Более подробно об этом будет сказано чуть позже.
Но если только та машина, которая будет применяться на фазе использования, обладает достаточной мощностью и памятью и мы можем себе позволить некоторые дополнительные расходы, обычно связанные с универсальностью уже готовых системных программ, нам обязательно надо выбирать готовые программы. Следующим нашим шагом должно быть определение наилучших среди всех доступных нам программ. В этом состоит проектирование, это выбор того, какие конкретные программы взять из имеющихся, и это действительно очень ответственное проектирование. При этом формируется система в полном смысле слова. Это расслоение на отдельные части сродни выделению сборочных узлов при проектировании аппаратуры.
Проектировщик соглашается на компромисс между стоимостью и скоростью, между простотой запросов данных и скоростью их поиска, между объемом занимаемой памяти, схемой упаковки и временем ответа, между средствами распределения ресурсов и богатством функций, между средствами управления окружением и выполняемыми функциями, а также между многими другими характеристиками системы.
Заниматься проектированием может не каждый. Дейкстра в статье «Структура мультипрограммной системы „THE“» [14] отмечает два момента:
14
Dijkstia E W, The Structure of «THE» Multiprogramming System: Communication of the ACM, vol.11, 5 (1968). Выдержки публикуются с разрешения Ассоциации по вычислительной технике.
