Scrum и XP: заметки с передовой
Шрифт:
Итак, мистер Т действительно играет особую роль в команде, но он, кроме того, может выполнять работу других членов команды, так же, как и другие члены команды могут делать его работу.
Повышайте качество — делайте меньше за спринт!
Это решается ещё на планировании спринта. Проще говоря, не пытайтесь сделать как можно больше историй за спринт. Если у вас существуют проблемы с качеством или вам приходится тратить слишком много времени на приёмочное тестирование, просто делайте меньше за спринт! Это автоматически приведёт к повышению качества, уменьшит продолжительность приёмочного тестирования и количество багов, которые вылезут у конечного пользователя.
Почти всегда получается дешевле сделать меньше, но качественнее, чем больше, но потом в панике латать дыры.
Стоит ли делать приёмочное тестирование частью спринта?
Тут у нас полный «разброд и шатание». Некоторые наши команды включают приёмочное тестирование в спринт, однако, большинство — нет. И вот почему:
Спринт ограничен во времени. Приёмочное тестирование (которое, если брать во внимание моё определение, включает отладку и повторный выпуск продукта), довольно сложно втиснуть в чёткие временные рамки. Что если время уже вышло, а в системе остался критический баг? Что тогда? Собираетесь ждать завершения ещё одного спринта? Или выпустите готовый продукт с этим багом? В большинстве случаев оба вариант неприемлемы. Именно поэтому мы выносим ручное приёмочное тестирование за пределы спринта.

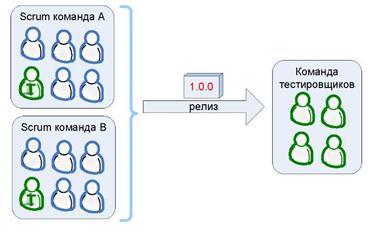

Если две Scrum-команды работают над одним продуктом, тогда ручное приёмочное тестирование необходимо проводить, собрав результаты работы обеих команд. Если обе команды включают в спринт ручное приёмочное тестирование, тогда всё равно нужна команда, которой придётся протестировать финальный релиз, который получается после интеграции результатов работы обеих команд.
Это далеко не идеальное решение, но в большинстве случаев оно нас устраивает.
Соотношение спринтов и фаз приёмочного тестирования

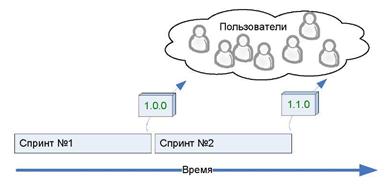

В идеальном Scrum-мире фаза приёмочного тестирования не нужна, так как каждая Scrum-команда после каждого спринта выдаёт новую, готовую к реальному использованию версию системы
Ну, а на самом деле, всё выглядит чуть-чуть по-другому:

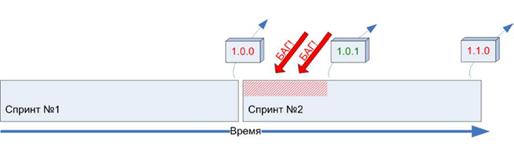

После первого спринта выпускается глючная версия 1.0.0. Во время второго спринта начинают поступать сообщения об ошибках, и команда большую часть времени занимается отладкой, а потом выпускает версию с исправлениями 1.0.1 в середине спринта. Потом, в конце второго спринта выходит версия 1.1.0 с новым функционалом, которая, естественно, оказывается ещё более глючной, так как у команды просто не хватило времени довести её до ума из-за того, что приходилось подчищать хвосты, оставшиеся с прошлого спринта. И так по кругу.

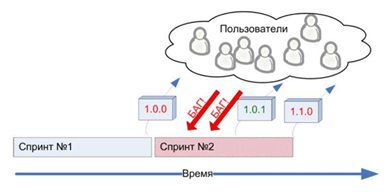

Наклонная красная штриховка второго спринта символизирует хаос.

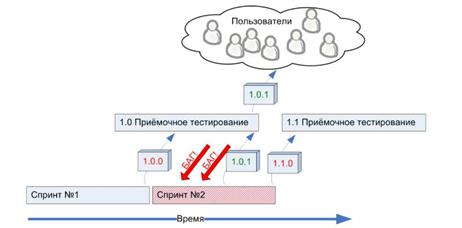

Неприглядная картина, да? А самое грустное в том, что эта проблема остаётся даже при наличии команды приёмочного тестирования. Единственная разница состоит в том, что основная масса сообщений об ошибках поступает от команды тестирования, а не от негодующих пользователей. Но эта разница просто огромна с точки зрения бизнеса, хотя для разработчиков ничего и не меняется. Ну, кроме только того, что тестировщики обычно менее агрессивны, чем конечные пользователи. Обычно.
Простого решения этой проблемы мы так и не нашли. Но наэкспериментировались с
разными подходами вдоволь.Перво-наперво, опять же, необходимо обеспечить наивысшее качество кода, который создаёт Scrum-команда. Стоимость раннего обнаружения и исправления ошибки (в пределах спринта) несравнимо ниже стоимости обнаружения и исправления ошибки после окончания спринта.
Но факт остаётся фактом: как бы мы не уменьшали количество ошибок, они обязательно найдутся и после завершения спринта. Так что же с этим делать?
Подход № 1: «Не начинать новые истории, пока старые не будут готовы к реальному использованию»
Звучит классно, не так ли? Вас тоже греет эта мысль?:)
Несколько раз мы уже было решались на этот подход, и даже рисовали теоретические модели того, как бы могли это сделать. Но каждый раз мы останавливались, когда рассматривали обратную сторону медали. Нам бы пришлось ввести неограниченную по времени итерацию между спринтами, в которую бы мы только тестировали и исправляли ошибки до тех пор, пока у нас на руках не было бы готового к использованию релиза.
Наличие неограниченной во времени итерации между спринтами нам не нравилось в основном из-за того, что она бы нарушила регулярность спринтов. Мы не смогли бы больше заявлять: «Каждые три недели мы начинаем новый спринт». А кроме того она не решает проблему. Даже если мы введём такую итерацию, всё равно время от времени будут появляться ошибки, срочно требующие внимания, и нам надо быть к этому готовыми.
Подход № 2: «Начинать реализовывать новые истории, но наивысшим приоритетом ставить доведение старых до ума»
Мы предпочитаем этот подход. По крайней мере, до сих пор так и было.
По сути, он состоит в следующем: когда мы заканчиваем спринт, мы переходим к следующему, но учитываем, что в следующем спринте нам потребуется время на исправление багов прошлого спринта. Если следующий спринт оказывается перегружен работой над исправлением дефектов прошлого, то мы пытаемся понять причину такого количества дефектов и выработать способ поднять качество. И мы выбираем длину спринта достаточной, чтобы успеть справиться с приличным объёмом работы по исправлению багов прошлого спринта.
Постепенно, за несколько месяцев, количество работы по устранению дефектов прошлых спринтов уменьшилось. Кроме того, мы смогли добиться, чтобы на устранение дефекта требовалось отвлекать меньше людей, то есть, нет нужды беспокоить всю команду по поводу каждого бага. Теперь хаос в наших спринтах снизился до приемлемого уровня.
При планировании спринта, чтобы учесть то время, которое мы планируем потратить на устранение дефектов, мы устанавливаем уменьшенное значение фокус-фактора. Со временем команды начинают очень хорошо определять нужное значение фокус-фактора. В этом также очень помогает статистика реальной производительности (см. стр. 23 «Как команда принимает решение о том, какие истории включать в спринт?»)
Неправильный подход: «Клепать новые истории»
Если перефразировать, то это значит: «реализовывать новые истории, вместо того, чтобы довести старые до ума». Казалось бы — да кому такое может прийти в голову? А, тем не менее, мы частенько допускали эту ошибку в начале и, я уверен, что и многие другие компании тоже. Эта неадекватность связана со стрессом. На самом деле многие менеджеры не понимают, что когда кодирование закончено, то, мы, как правило, всё ещё далеки от релиза, готового к использованию. Поэтому менеджер (или product owner) просит команду наращивать функционал продукта, в то время как груз почти-готового-к-выпуску кода становится всё тяжелее и тяжелее, замедляя весь процесс.
