Универсальный справочник прораба. Современная стройка в России от А до Я
Шрифт:
При устройстве анкеров, заделка которых образуется путем многократной инъекции через манжетную трубу при помощи инъектора с двойным тампоном при глиноцементной обойме, каждая последующая инъекция должна выполняться не ранее чем через 16 ч после окончания предыдущей.
При цементной обойме интервал между инъекциями следует определять проектом.
Несущая способность каждого анкера, как правило, должна быть проверена до включения его в работу совместно с закрепляемой конструкцией путем контрольных или приемочных испытаний на максимальную испытательную нагрузку.
Пользуясь табл. 2.34, контрольным испытаниям следует подвергать не менее одного из каждых десяти

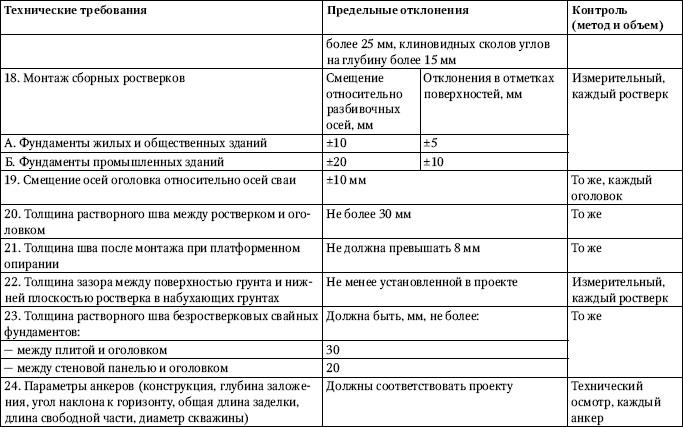

Таблица 2.34. Контроль технических требований к выполнению погружения свай
Обозначение, принятое в табл. 2.34: d – диаметр круглой сваи или меньшая сторона прямоугольной.
Примечание. Предельные отклонения и методы их контроля для свайных элементов гидротехнических морских и речных транспортных сооружений определяются согласно СНиП 3.07.02–87.
Опускные колодцы и кессоны
Способ закрепления основных осей опускных колодцев (кессонов) на местности должен обеспечивать возможность проверки их положения в плане в любой момент времени опускания.
Створные знаки и реперы для контроля закрепления основных осей и вертикальных отметок колодцев (кессонов) надлежит устанавливать за пределами участков с возможными деформациями грунта, вызванными опусканием сооружения, в местах, безопасных в отношении размыва и оползней.
Отметку спланированной площадки, искусственного островка или дна пионерного котлована следует принимать не менее чем на 0,5 м выше максимального уровня грунтовых вод или воды в водоеме (с учетом нагона и высоты наката волны), возможного в период времени от начала возведения и до окончания опускания сооружения. Бермы островка должны иметь ширину, достаточную для обеспечения безопасной работы техники, но не менее 2 м.
Размещение в пределах призмы обрушения временных сооружений и оборудования для строительства опускных колодцев и кессонов (бетонорастворный и глинорастворный узлы, компрессорная станция, краны и т. п.) допускается при условии обеспечения их нормальной работы в случае возможного перемещения грунта.
Для сооружения колодца (кессона) должно быть подготовлено временное основание в виде песчано-щебеночной призмы, деревянных подкладок, сборных или монолитных опорных бетонных плит и т. п.
Транспортирование на плаву колодцев (кессонов) следует производить при высоте надводного борта не менее 1 м после проверки их устойчивости (с учетом высоты волны и возможного крена).
Дно
акватории в месте установки опускных колодцев (кессонов) должно быть предварительно спланировано.Погружение всех видов опускных колодцев без осуществления специальных мероприятий по снижению процесса трения их стен о грунт (тиксотропная рубашка, антифрикционные обмазки и др.) не допускается.
Применение гидравлического и гидропневматического подмыва грунта разрешается, если в пределах призмы нет обрушения постоянных сооружений и инженерных коммуникаций.
Опускание колодцев и кессонов вблизи существующих сооружений должно сопровождаться инструментальным контролем возможных появлений деформаций этих сооружений. Допустимые величины осадок не должны превышать установленных проектом.
При наличии прослоек грунта, имеющих скальные и полускальные включения, их разработку следует предусматривать не только под банкеткой ножа, но и за пределами его наружной грани на величину не менее 10 см, безотлагательно заполняя образующиеся пазухи глинистым грунтом.
При опускании колодцев в водонасыщенных грунтах без водоотлива (водо-понижения) или на акватории во избежание наплыва грунта в полость колодца из-под ножа уровень воды в полости должен поддерживаться не ниже уровня воды с наружной стороны колодцев или превышать его.
Открытый водоотлив при опускании колодцев не допускается применять на участках с оплывающими грунтами, а также в случаях использования тиксотропной рубашки в песчаных водоносных грунтах.
Гидравлическая схема домкратной системы должна предусматривать включение и выключение каждого отдельного домкрата. Число гидравлических домкратов следует принимать по расчету, но не менее одного на каждые 6 м периметра колодца.
При погружении колодцев в зимнеевремя года надлежит применять растворы с пониженной температурой замерзания, не оказывающие вредного коррозионного воздействия на конструкции, а также принимать меры по предотвращению примерзания колодцев к грунту.
При опускании колодцев в тиксотропной рубашке необходимо контролировать и регулировать вертикальность опускания, не допуская навала колодца на грунтовую стенку. Запрещается также разработка грунта в непосредственной близости от банкетки ножа при прохождении водонасыщенных прослоек грунта.
В целях предотвращения всплытия колодцев, опущенных в водонасыщенные грунты, до устройства днища и отключения системы водопонижения необходимо выполнить предусмотренные проектом работы по закреплению колодцев на проектной отметке.
Подводное бетонирование колодцев, опущенных без водоотлива, следует выполнять одновременно по всей площади колодца, не допуская перерывов. При наличии внутренних перегородок разрешается производить бетонирование отдельными секциями.
Допускается устройство подушек способом укладки вспененного раствора с применением в качестве крупного заполнителя обломков старого, использованного бетона.
Откачка воды из колодцев, опущенных без водоотлива и имеющих в конструкции подушку, выполненную способом подводного бетонирования, допускается только после достижения бетоном подушки проектной прочности.
До начала работ по опусканию кессонов оборудование (шлюзовые аппараты, шахтные трубы, воздухосборники, воздухопроводы) должно быть освидетельствовано и испытано гидравлическим давлением, превышающим в 1,5 раза максимальное рабочее воздушное давление.
Компрессорная станция, обслуживающая кессонные работы, должна иметь резервные компрессоры суммарной производительностью не менее производительности самого мощного из числа основных компрессоров.
