Газгольдер считается выдержавшим испытание на герметичность, если величина утечки газа не превышает:
3 % – для газгольдеров объемом до 1000 м3;
2 % – для газгольдеров объемом 3000 м3 и более.
В заключение газгольдер испытывают быстрым (со скоростью 1–1,5 м/мин) двукратным подъемом и опусканием подвижных частей. При подъеме и опускании перекос корпуса колокола и телескопа не должен превышать 1 мм от уровня воды на 1 м диаметра колокола и телескопа.
Отверстия в покрытии колокола заваривают круглыми накладками. Лазы резервуаров после окончания
Антикоррозионную защиту следует выполнять после испытаний резервуара газгольдера и слива всей воды.
Дополнительные правила монтажа антенных сооружений связи и башен вытяжных труб
Данные правила распространяются на монтаж конструкций мачт высотой до 500 м и башен высотой до 250 м.
Фундаменты следует принимать перед началом монтажа согласно требованиям табл. 3.35.

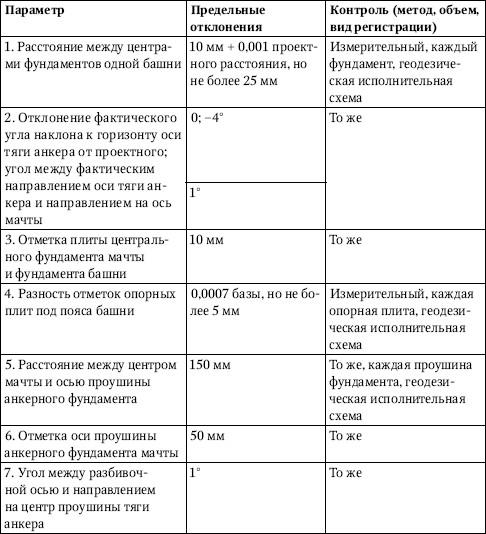

Таблица 3.35. Предельные отклонения параметров готового фундамента
Бетонирование фундаментных вставок выполняется после установки, выверки и закрепления первого яруса башни.
Монтаж мачт и продолжение установки секций башен разрешаются после достижения бетоном 50 % проектной прочности.
Оттяжки мачт испытывают целиком или отдельными участками усилием, равным 0,6 разрывного усилия каната в целом.
Оттяжки перевозят к месту монтажа при диаметре каната до 42 мм и длине до 50 м в бухтах с внутренним диаметром 2 м, при длине более 50 м – намотанными на барабаны диаметром 2,5 м, а при диаметре каната более 42 мм – на барабанах диаметром 3,5 м.
Мачты с опорными изоляторами следует монтировать на временной опоре с подведением изоляторов после монтажа мачты.
Болты во фланцевых соединениях закрепляются двумя гайками.
Установка секций ствола мачты выше места крепления постоянных оттяжек или временных расчалок разрешается только после закрепления и монтажного натяжения оттяжек нижележащего яруса. Все постоянные оттяжки и временные расчалки каждого яруса следует подтягивать к анкерным фундаментам и натягивать до заданной величины одновременно, с одинаковой скоростью и усилием.
Усилие монтажного натяжения в оттяжках мачт определяется по формулам:
где N – величина монтажного натяжения при температуре воздуха во время производства работ;
N1 – величина натяжения при температуре на 40 °C выше среднегодовой температуры;
N2 – величина натяжения при температуре на 40 °C ниже среднегодовой температуры;
Nc – величина натяжения при среднегодовой температуре воздуха в районе установки мачты;
Tc – среднегодовая температура воздуха в районе установки мачты по данным гидрометеорологической службы;
T – температура воздуха во время натяжения оттяжек мачты.
Примечания
1. величины N1, N2, Nc
должны быть указаны в чертежах КМ.2. В чертежах КМ за среднегодовую температуру условно принята t = 0 °C.
Выверку мачт следует производить после демонтажа монтажного крана без подвешенных антенных полотен при скорости ветра не более 10 м/с в уровне верхнего яруса оттяжек.
Предельные отклонения законченных монтажом конструкций мачт и башен не должны превышать величин, приведенных в табл. 3.36.

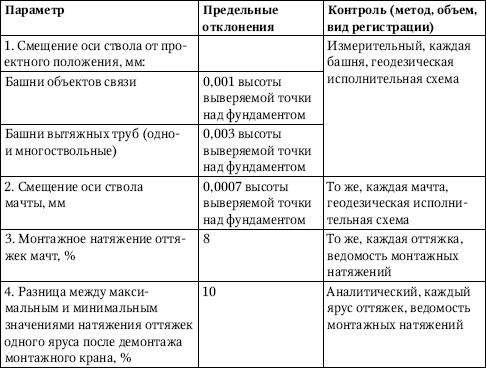

Таблица 3.36. Предельные отклонения законченных монтажом конструкций мачт и башен
Монтаж деревянных конструкций
При складировании, перевозке, хранении и монтаже деревянных конструкций необходимо учитывать их особенности. Так, конструкции, изготовленные из дерева, нуждаются в защите от атмосферных воздействий. Число действий по кантовке и перекладыванию деревянных конструкций при их погрузке, выгрузке и монтажу должно быть минимальным.
Конструкции или их элементы, обработанные огнезащитными составами на основе со лей, следует хранить в условиях, предотвращающих увлажнение и вымывание солей.
Несущие деревянные конструкции зданий монтируют в укрупненном виде: в виде полурам и полуарок, собранных арок, секций или блоков, с покрытием и кровлей.
Укрупнительная сборка с затяжкой производится в вертикальном положении, без затяжки – в горизонтальном положении.
Установка накладок в коньковых узлах производится после достижения плотного примыкания стыкуемых поверхностей.
К монтажу конструкций следует приступать после подтяжки всех металлических соединений и устранения дефектов.
При контакте деревянных конструкций с кирпичной кладкой, грунтом, монолитным бетоном до начала монтажа необходимо провести изоляционные работы.
Допуски и отклонения, характеризующие точность строительных и монтажных работ, назначаются проектом и определяются по ГОСТ 21779-82. Остальные отклонения не должны превышать указанных в табл. 3.37.

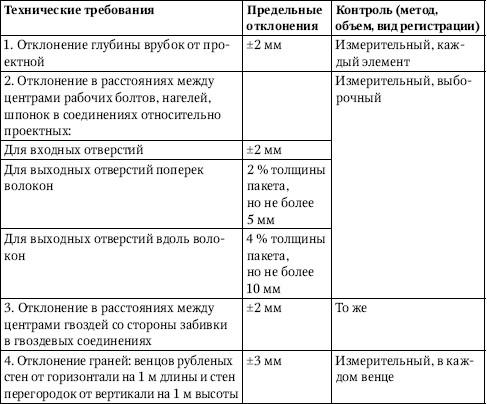

Таблица 3.37. Предельные отклонения при монтаже деревянных конструкций
Монтаж арок и рам с соединениями на рабочих болтах или нагелях производится с закрепленными опорными узлами.
Монтаж деревянных конструкций пролетом 24 м и более производится специализированной монтажной организацией.
Безраскосные трехшарнирные фермы из прямолинейных клееных элементов с деревянной и металлической затяжкой собирают из отдельных элементов на специальной площадке.
При установке деревянных колонн, стоек, при стыковке их элементов необходимо добиваться плотного примыкания торцов сопрягаемой конструкции. Величина зазора в стыках с одного края не должна превышать 1 мм. Сквозные щели не допускаются.
