Метательная артиллерия и оборонительные сооружения Древней Руси
Шрифт:
Все башни имели сильный вынос в сторону поля, что характерно для Порхова и Изборска [348] .
Стены с внутренней стороны не имели аркад, как это было в Порхове, Изборске, Ивангороде. Структура стены была трёхслойная: две внешние облицовочные стены с толщиной камня, равной в среднем 0,3 м, и внутренняя забутовка в 1,4 м.
348
МИА

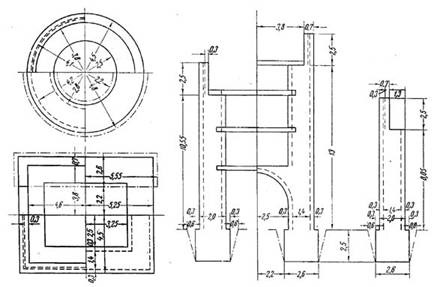

Считаем, что прямоугольные проездные башни были пятиярусными, причем нижний сквозной ярус был более высоким и имел каменный свод, а остальные четыре были более низкими с 3 бревенчатыми накатами («мостами»). Высоту прямоугольных башен принимаем в 13 м и парапета — в 2,5 м, всего — 15,5 м. В круглых башнях считаем по 4 яруса [349] ; их высоту принимаем меньшей, чем у прямоугольных башен (10,55 м и парапет — 2,5 м), всего — 13,05 м. Связь башен с боевым ходом стен осуществлялась, по-видимому, через 3-й ярус. Конструкция стен и башен представлена на рис. 3.
349
Талавская башня Изборска при высоте около 15 м имела 4 «моста», т. е. была пятиярусной (МИА СССР, № 31, 1952, стр. 172); башня Луковка той же Изборской крепости, при высоте от современного уровня земли около 13 м, имела сводчатый подвал и над ним — 3 бревенчатых «моста», т. е. также была пятиярусной (там же, стр. 172–174); у Малой башни Порхова было 5 ярусов, у Средней — 4 яруса (там же, стр. 155 и 157).
При указанных принятых размерах мы получаем следующие объемы работ и материалов:
Объем рвов под стенами — 15 184,0 м?
Объем рвов под прямоугольными башнями — 1791,9 м?
Объем рвов под круглыми башнями — 613,2 м?
Всего — 17 589,1 м?
Объем бутовой кладки фундаментов стен — 12 337,0 м?
Объем бутовой кладки прямоугольных башен — 865,8 м?
Объем бутовой кладки круглых башен — 270,21 м?
Всего — 13 473,01 м?
Объем облицовочной кладки стен и башен — 14 371,15 м?
Объем бутовой кладки стен и башен — 26 146,27 м?
Всего — 40 517,42 м?
Общий объем каменной кладки — 53 990,43 м?
В том числе стенной (облицовочной) — 14 371,15 м?
В том числе бутовой — 39 619,28 м?
При последующих расчетах потребности рабочей силы мы исходим из продолжительности рабочего дня в 10 часов [350] .
В результате произведенного расчета общая потребность в тесаном и бутовом камне для кладки выразилась в 49,4 тыс. м? (при исчислении в плотном теле).
350
Основные пособия: Н. И. Рошефор. Иллюстрированное урочное положение на общестроительные работы, части I и II. М., 1928; Hutte. Справочная книга для инженеров, архитекторов, механиков и студентов, ч. III. M., 1917; Справочник строителя. М., 1947; Справочник по сельскохозяйственному строительству, т. I. M., 1950. Подобный приводимому ниже расчет был сделан нами в отношении церкви Покрова на Нерли. См. Н. Н. Воронин. Памятники Владимиро-Суздальского зодчества XI–XIII вв. М., 1945, стр. 49.
Хотя специальных анализов камня раннемосковских построек не производилось, в науке установилось наиболее вероятное предположение, что ломка камня производилась «в подмосковных Мячковских и других тамошних каменоломнях» [351] . Действительно, Мячковские карьеры были недалеко от Москвы — около 50 км по Москве-реке — и были богаты как мягким, так и твердым кремнистым известняком. Мы не знаем из источников, сколько времени ушло на ломку камня; известно лишь, что его вывозили зимой 1366–1367 гг. Ломка камня еще в середине XIX в. производилась крестьянами в зимнее время по окончании сельскохозяйственных работ. Думаем, что работа по заготовке камня шла либо одновременно
с его вывозкой, либо была проведена зимой 1365–1366 гг. Всего выломка указанного выше количества камня требовала 41,5 тыс. человеко-дней. Если принять, что ломка была проведена в течение 5 зимних месяцев, т. е. 120 дней, в Мячковских карьерах должно было работать ежедневно 346 человек.351
И. Е. Забелин. Ук. соч., стр. 87; В. Киприянов. Описание Московской губернии в строительном отношении. СПб., 1856, стр. 40 и 90. Вопрос об использовании более близких Дорогомиловских каменоломен остается неясным.
Для кладки фундаментов и стен требовалось 16 730 м? известкового раствора, для чего нужно было выломать 1940 м? известняка. Эта работа ломщиков выражалась в 837 человеко-днях. Процесс обжига (кладка печи, насадка камня, обжиг и выгрузка извести) требовал 1620 человеко-дней, гашение кипелки в тесто — 968 человеко-дней, приготовление теста — 8300 человеко-дней. Всего — 11 725 человеко-дней.
Транспортировка заготовленного камня шла по зимнему пути, и скорее всего — по льду Москвы-реки. Общий вес камня равнялся 112,5 тыс. тонн. При нагрузке на обычную крестьянскую подводу в 0,49 т получаем общее количество 230 тыс. подвод. В день подвода могла сделать менее полоборота до Москвы; на вывозку этого количества камня требовалось 548 тыс. коне-дней и столько же человеко-дней возчиков. При 120 зимних днях ежедневно должно было работать 4560 подвод. Такой поезд при установке подвод «в затылок», одна к другой, занял бы 20,5 км, а при вывозке за один рейс — 1035 км.
Средний размер камня для кладки лицевых плоскостей стен мы принимаем следующий: глубину и высоту — по 30 см и длину — 50 см. Грубая теска по лекалу и наугольнику производилась еще на месте, у каменоломен. На эту часть работы требовалась 101 тыс. человеко-дней. Далее на получистую теску постелей камня нужно было 128 тыс. человеко-дней и, наконец, на чистую теску лицевой плоскости — 50 тыс. человеко-дней. Таким образом, на обработку стенного камня, потребного для сооружения Московского Кремля, было затрачено 279 тыс. человеко-дней.
Следует учесть и работу кузнецов по наварке (1 раз в неделю) и оправке (4 раза в день) инструмента каменотесов, выражавшуюся в 30,7 тыс. человеко-дней.
Рытье рвов объемом 17,6 тыс. м? и обратная засыпка требовали следующей затраты труда (в человеко-днях):
Рытье рвов — 3 840
Засыпка с утрамбовкой — 329
Разравнивание излишков земли — 37
Всего — 4 206
Для подвозки материалов к стенам при среднем расстоянии от стены до середины штабеля около 22 пог. м нужно было бы 3940 человеко-дней.
При объеме кладки бутовых фундаментов в 13 473 м? требовалась затрата труда (в человеко-днях):
Работа каменщиков — 5 600
Работа подсобных рабочих — 4 420
Всего — 10 020
Для возведения лесов с наружной и внутренней сторон стен и башен при площади наружной облицовки в 23825 м? нужна была работа плотников в объеме 4682 человеко-дней.
Процесс лицевой кладки и забутки стен и башен требовал следующей затраты труда (в человеко-днях):
Работа каменщиков — 51 350
Работа подсобных рабочих — 39 500
Всего — 90 850
Если подытожить приведенные данные, то получим следующие цифры трудовых затрат (в человеко-днях):
Ломка камня — 42 337
Грубая теска камня в карьере — 101 000
Доставка камня на 50 км — 548 000
Обжиг известняка — 1 620
Гашение извести-кипелки — 968
Приготовление раствора — 8 300
Рытье рвов и котлованов с последующей засыпкой — 4 206
Подвозка камня к стенам — 3 940
Кладка бутовых фундаментов — 10 020
Теска постелей и лица камня — 178 000
Кузнечные работы (оправка инструмента) — 30 690
Устройство лесов — 4 682
Лицевая кладка стен и зубцов — 67 500
Забутка стен и зубцов — 23 350
Всего — 1025 тыс.
Средняя численность рабочих на основных строительных работах при продолжительности летнего сезона в 168 дней составляла 1970 человек.
Таковы масштабы лишь основных работ по сооружению Московского кремля, в которых не учтены большие плотничные работы по устройству «мостов» башен и кровель крепости, ворот и др.
