Курс Менеджер по продажам промышленного оборудования и компонентов. Продажи в проекты
Шрифт:
План проекта имеет два предназначения:
– служит основой «делового обоснования» проекта, включая оценку отдачи от инвестиций, которая необходима для получения разрешения на реализацию проекта;
– служит «маршрутной картой», которая определяет «движение» проекта от начала и до конца и обеспечивает коммуникации заинтересованных в проекте сторон.
При использовании восходящей схемы планирования наилучший способ представления информации и составления графика действий заключается в использовании коллективных действий и опыта. Это поможет Вам разделить предстоящую работу на связанные задачи, избежав дублирования. Для выделения ключевых
ЗАДАНИЕ
Представьте, что Вам поручено издать каталог-справочник продукции вашей компании. Вы хотите подготовиться к совещанию, на котором будет обсуждаться этот проект. Составьте перечень задач, образующих проекта, определите ключевые этапы проекта и представьте их в виде логической схемы.
Вполне возможно, что ваша схема оказалась похожей на схему, представленную на рис. 1.3.

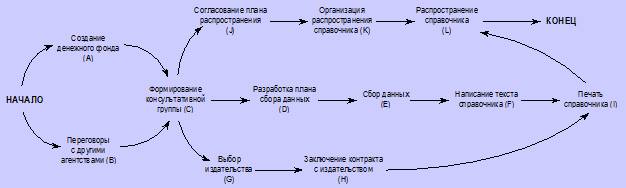

Рис. 1.3. Логическая схема для проекта издания каталога
Вы должны отметить, что нуждаетесь в одобрении использования ресурсов (А), что может включать в себя разрешение на привлечение к участию в проекте других работников компании и ведение переговоров с ними (В). Вы сможете счесть необходимым создать некий управляющий комитет (С), что зачастую является хорошей идеей, поскольку помогает завоевать поддержку проекта. Вам могут потребоваться план сбора данных (D и Е), копирайтеры для написания текста (F), который необходимо напечатать, либо представить в подходящей электронной форме (I) и сделать каталог доступным всем потребителям. Производственному процессу должны предшествовать подготовительные этапы (G и Н). Вы также должны подумать о том, как каталог будет распространяться (J, K, L). Существенным является возможность реализации проекта посредством одновременного параллельного осуществления трех цепочек действий.
При построении логических схем полезно соблюдать следующие правила:
– Ось времени должна быть направлена слева направо, но масштаб времени соблюдать не обязательно.
– Каждый ключевой этап должен быть указан отдельно.
– Продолжительность ключевых этапов не отражается.
– Для обозначения различных видов деятельности могут быть использованы разноцветные карточки.
– Положение каждой карточки на схеме должно быть обсуждено с заинтересованными сторонами.
– Связи между этапами должны обозначаться стрелками.
– После того как схема построена, мысленно пройдите все этапы в обратном порядке, чтобы убедиться в ее правильности.
– Схема должна строиться до распределения задач между участниками проекта.
– Фиксируйте все принимаемые решения и сохраняйте схему для будущих ссылок.
Полезно в начале каждого очередного этапа планирования возвращаться в резюме проекта, чтобы планируемые детали не заслонили его основное предназначение и установочные показатели. Разрабатывая план, используйте резюме проекта в качестве основы для проверки направленности планируемых действий на получение ключевых выходных результатов и поддержания надлежащего баланса в соблюдении бюджета, графика и требований к качеству.
Уже на раннем этапе планирования Вы должны определить все основные цели проекта и промежуточные результаты, получение которых необходимо для достижения этих целей. Каждая цель должна быть связана с ясными выходными результатами проекта, которые могут быть
промежуточными или конечными. Они могут иметь форму неких изменений процессов или новых продуктов. В любом случае выходные результаты должны быть определены так, чтобы их получение можно было сравнительно легко продемонстрировать. Например, промежуточной целью проекта изменения фокуса обслуживания может являться развитие навыков специалистов предприятия и менеджеров в проведении изменений.В резюме проекта должны быть указаны основные цели проекта в форме ожидаемых промежуточных результатов. Важно убедиться в том, что действительные выходные результаты проекта совпадают с намеченными, для чего необходимо ясное описание конечных и промежуточных выходных результатов проекта на стадии планирования. Этот этап может встретиться с определенными трудностями.
Важной проблемой является оценка времени, необходимой на проведение работ по проекту. Основой оценки времени при планировании проекта могут быть:
– Размер задачи и объем усилий, необходимых для выполнения каждого этапа.
– Доля календарного времени, которое может быть уделено работе над проектом.
– Сведения о сроках выполнения других проектов, включая опыт коллег.
Структура разделения работы позволяет разбить ее на "пакеты". Эти "пакеты" следует разбить на "элементы", а "элементы" на отдельные задачи, что послужит основой для прогнозирования времени и усилий, которые потребуются для реализации проекта. Полезно указывать промежуточные результаты в структуре разбиения работы. Пример для проекта создания нашего каталога-справочника продукции показан ниже, рис. 1.4.

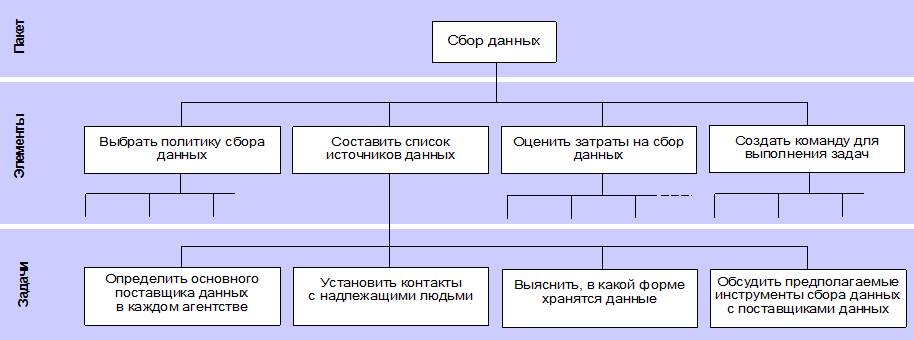

Рис. 1.4. Структура разбиения работы для пакета "Сбор данных"
Структура разделения работы на пакеты связана с ясным определением содержания проекта, приводящим к хорошо видимой структуре разделения работы. В частности, Вам нужно будет выделить ключевые характеристики задачи. К ним относятся:
– Требуемые навыки, материалы
– Метод выполнения, инструкции и оборудование
– Усилия.
Задачу нельзя считать корректно описанной, если не определена хотя бы одна из этих характеристик.
Важной задачей является создание команды и распределение обязанностей в ней. Учитывая, что зачастую создание команды в подготовке проектных спецификаций оборудования и других видов проектных продаж часто опирается на внешние организации со сниженным уровнем контроля, то создание команды, основанной часто на неформальных связях, является весьма актуальным. В любом случае необходимо, чтобы основные участники проекта имели определенный уровень полномочий.
Существуют четыре вида полномочий.
– Должен одобрить (утвердить)
– Должен быть проинформирован
– Должен проконсультировать.
– Должен подготовить.
Список можно модифицировать.
Для примера можно привести карту распределения полномочий для пилотного проекта в сфере электронной торговли, рис. 1.5.
Рис. 1.5. Карта распределения полномочий для пилотных проектов в сфере электронной торговли
