Линейные корабли типа “Севастополь” (1907-1914 гг.) Часть I. Проектирование и строительство
Шрифт:

Линкор "Гангут" был чет­вертым кораблем русского фло­та, носившим это славное назва­ние, поэтому его присутствие в праздновании на Неве было обя­зательным (Первым в русском флоте на­звание "Гангут" носил 92-пушечный трехпалубный линейный корабль, ко­торый вступил в строй в 1719 г. Вто­рой "Гангут" — 82-пушечный линей­ный корабль — построили в 1825 г. Он входил в состав Средиземномор­ской эскадры адмирала Д. Н. Сенявина. Третий "Гангут" — эскадренный броненосец — строился на Адмирал­тейском заводе и вступил в строй в 1892 г. В 1897 г. он наскочил на кам­ни в районе Транзунда в Балтийском море и затонул от полученной пробо­ины. Существовал и пятый корабль с таким названием — это был учебный корабль в ВМФ СССР).

В связи с этим 27 марта 1914 г в ГУК под председатель­ством начальника

механическо­го отдела генерал-майора В.П. Ведерникова состоялось заседа­ние, на котором присутствова­ли начальник Адмиралтейского завода А.И. Моисеев, председа­тель комиссии для наблюдения за постройкой кораблей в Бал­тийском море контр-адмирал В.К. Дитерихс, командир лин­кора "Гангут" капитан 1 ранга Н.М. Григоров, старший инже­нер-механик капитан 2 ранга В.В. Сакс, инженер Балтийско­го завода А.Д. Долголенко, ди­ректор Общества Франко-Рус­ских заводов В.П. Вологдин, а также командиры и офицеры— специалисты других линейных кораблей.

На заседании решался ряд вопросов, связанных с испыта­нием механизмов "Гангута": когда можно начать их прове­дение и как распределить сроки испытаний в соответствии с из­менениями в спецификации, сделанными по приказанию товарища морского министра, чтобы корабль смог вступить в строй к намеченной дате.

После обсуждения этих вопросов было решено все ис­пытания на линкоре "Гангут" по просьбе командира корабля закончить к 15 июля, а оставше­еся время до 27 июля отвести для подготовки линкора к "высо­чайшему" смотру. Исходя из этого, испытания на швартовах назначить с 1 по 15 июня и про­извести их на середине р. Невы. Первое испытание сделали с ра­зобщенными гребными валами для опробования паропроводов, правильности ус­тановки клапанов и устройства впуска пара в тур­бины. Все последующие испытания проводить с со­общенными гребными валами. В срок от 15 июня до 15 июля выполнить испытания на остановку и задний ход и испытание главных турбин на пол­ный ход.

Артиллерийские испытания провести полно­стью не ранее поздней осени 1914 г., а к 27 июля испытать только качество установки орудий. Вспомогательные механизмы, рулевые устройства, шпили, водоотливные системы, опреснители забортной воды и другие устройства должны быть испытаны до начала испытаний механизмов, т.е. к 1 июня 1914 г.

На заседании также обсуждался вопрос о порядке ухода за механизмами, принятыми в каз­ну, и обслуживания их при отсутствии команды на корабле. Представитель Франко-Русского за­вода предложил во время ходовых испытаний "Гангут" базировать на Кронштадт, так как в Ре­веле нет хранилищ для топлива и других необходимых материалов. По окончании обсуждения на­чальник Балтийского завода заявил, что линейный корабль "Севастополь" мог бы быть испытан по той же программе и в те же сроки, что и "Гангут", в случае окончания забастовки на заводе. Однако выдержать установленные на заседании сроки не удалось. До 27 июля 1914г. успели провести толь­ко испытания механизмов на швартовах.

15 (28) июня 1914 г. в Сараеве был убит на­следник австро-венгерского престола эрцгерцог Франц-Фердинанд. Россия оказалась на грани войны с Германией. Началось спешное укомп­лектование экипажа линкора "Гангут" — в Крю­ковские казармы прибывали матросы из запас­ников. 1 июля 1914г. линкор "Гангут" по приказу (№ 364) командующего морскими силами Бал­тийского моря вице-адмирала Н.О. Эссена всту­пил в вооруженный резерв 2-й бригады линей­ных кораблей.

5 июля несколько портовых буксиров с тру­дом вывели "Гангут" из достроечного бассейна в Неву и развернули его носом против течения. Лин­кор отдал оба якоря и стал неподалеку от при­чальной стенки Галерного островка. Матросы быстро навели понтонный мост между кораблем и островком. На другой день команду "Гангута" построили во дворе Крюковских казарм. Коман­дир 8-го флотского экипажа капитан 1 ранга А.К. Гире 2-й поблагодарил матросов за службу в эки­паже и объявил, что команда линкора переводит­ся на корабль. Личные вещи матросов погрузили на подводы, и роты под грохот духового оркест­ра двинулись привычным путем к Адмирал­тейскому заводу.

Сразу же по прибытии экипажа началась по­грузка топлива и подготовка к швартовным

испы­таниям механизмов.

К 12 ч дня 18 июля 1914 г. на борту линкора "Гангут" собралась комиссия, назначенная приказом начальника ГУК, в со­ставе: председателя — по­стоянного члена комис­сии по наблюдению за постройкой кораблей в Балтийском море инже­нер-механика капитана 1 ранга Н.П. Петрова и чле­нов — наблюдающего за изготовлением меха­низмов инженер-механика капитана 2 ранга Н.А. Сно, помощника началь­ника механического отде­ла ГУК инженер-механика капитана 1 ранга Н.В. Афанасьева, а также пред­ставителей Адмиралтейс­кого, Балтийского и Франко-Русского заводов.

В шести котлах развели пары (главные и вспомогательные механизмы находились в прогре­том состоянии) — все было готово к испытаниям. Из-за опасения командира корабля капита­на 1 ранга Н.М. Григорова за целость швартовов и якорь-цепей решили испытывать сначала правые бортовой и средний винты на передний и задний ход, а затем левые бортовой и средний винты на передний и задний ход. Давление пара в котлах во время испытаний довели до 13 атм, а давление мас­ла в маслопроводе перед фильтрами поддержива­лось в пределах 1,75-2,10 атм. Непосредственно в подшипниках гребных валов давление масла ко­лебалось от 0,35 до 1,05 атм.

Испытания на передний ход проводились при одновременной работе турбин высокого (ВД) и низкого давления (НД). При достижении тур­бинами ВД частоты вращения 80-90 об/мин и дав­лении пара на маневровом "клапане 3,5 атм на­чинали вращаться турбины НД с частотой 60 об/ мин. Испытания на задний ход проводились так­же при работе турбин ВД и НД. Причем страгивание с места средних валов турбин НД начина­лось при тех же оборотах турбин ВД, и достигалась та же частота вращения. Главные ме­ханизмы во время испытаний функционировали вполне удовлетворительно.

Все вспомогательные механизмы, необходи­мые для действия главных, работали исправно. Котлы снабжались чистой пресной водой, а кон­денсационная вода откачивалась за борт. Отрабо­тавший пар отводился во вспомогательные холо­дильники. Устройства впуска отработавшего пара от вспомогательных механизмов в главные турби­ны не испытывались. Командир корабля, опасаясь за надежность удержания линкора на швартовах, отказался от дальнейшего увеличения частоты вра­щения главных турбин.

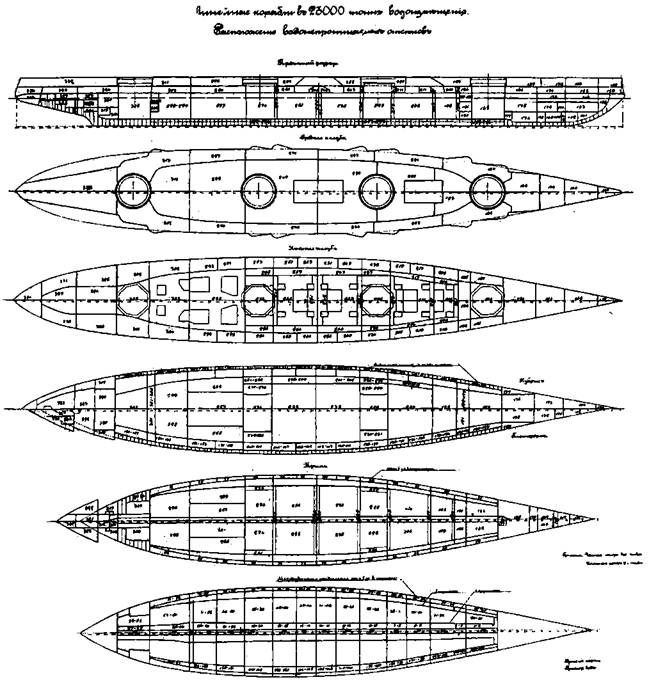

< image l:href="#"/>

В Кронштадт!

Тем не менее комис­сия положительно оценила результаты швартовных испытаний и сочла воз­можным допустить меха­низмы линейного корабля "Гангут" к дальнейшим испытаниям в море, "со­гласно технических усло­вий контракта".

19 июля 1914 г. пред­седатель комиссии для на­блюдения за постройкой кораблей в Балтийском море контр-адмирал В.К. Дитерихс отправил акт швартовных испытаний механизмов на утвержде­ние начальнику ГУК вице-адмиралу П.П. Муравьеву для выплаты Франко-Рус­скому заводу очередного платежа. В этот же день приказом № 255 главного командира петербургского порта линкор "Гангут" вступил в кампанию и в полночь 20 июля, т.е. на второй день войны с Германией, поднял вымпел. Хотя далеко не все было испытано и принято ко­миссией и хотя оставалось множество различных недоделок, формальная сторона была соблюдена, и "Гангут" встретил 200-летие Гангутской победы и начало войны в строю под флагом начальника 2-й бригады линейных кораблей контр-адмирала А.С. Максимова.

Сразу же после объявления войны начальник механического отдела ГУК инженер-механик ге­нерал-майор В.П. Ведерников обратился к това­рищу морского министра с письмом, в котором предлагалось ".. .все испытания производить теперь же по частям, чтобы испытанные и признанные удовлетворительными по условиям спецификации системы, устройства и механизмы считать приня­тыми окончательно в казну". Это предложение было принято. На линкоре "Гангут", как и на ос­тальных линейных кораблях бригады, была созда­на специальная приемная комиссия, в которую вошли постоянные члены комиссии для наблюде­ния за постройкой кораблей в Балтийском море, представители ГУК, офицеры — специалисты эки­пажей линкоров и представители соответствующих заводов-изготовителей. Это позволило оператив­но решать все вопросы приемки механизмов и ус­тройств по мере их готовности к сдаче. Пред­седателем приемной комиссии был назначен контр-адмирал А.С. Максимов.
