Планирование продаж и операций: Практическое руководство
Шрифт:
Бережливое производство требует постоянного ритма, но только в краткосрочной перспективе. На практике многие бережливые производства обнаруживают, что спрос на их продукцию в течение года меняется, и поэтому применяют стратегию следования за спросом или комбинированную стратегию, корректируя свои выравненные графики в большую или меньшую сторону для отражения изменения объемов пошагово, месяц за месяцем. Для высокосезонных продуктов попытка поддерживать постоянные объемы производства весь год означает поддержание больших материальных запасов. Это можно будет классифицировать как потери, что находится в явном противоречии с принципами бережливого производства. Это еще один пример необходимости стратегии следования за спросом или по крайней мере комбинированной стратегии. Некоторые бережливые компании стараются «погасить» сезонность продуктами с противоположной сезонной составляющей. Иногда им удается таким путем избавиться от эффекта «сезонности», но что, если контрсезонные продукты вступают в противоречие со стратегией бизнеса? Или не хватает объема? Или это требует больших капитальных вложений?
Мы вернемся к вопросу о таблице плана продаж и операций в главе 12. Там мы рассмотрим особенности форм таблиц, формул и дополнений к тому, что мы уже увидели здесь, включая некоторые идеи о том,
Часто задаваемые вопросы
Почему таблицы «производство-на-склад» и «завершение-на-заказ» показывают только запасы готовой продукции или запасы компонентов? Как насчет сырья, материалов и незавершенного производства?
Существуют другие инструменты управления запасами сырья и материалов, а также запасами незавершенного производства: главное календарное планирование, Канбан, планирование потребности в материалах, формирование графиков поставщиков. Эти процессы получают управляющие команды – прямо или косвенно – от плана продаж и операций.
Другая причина в том, что практически невозможно привязать запасы определенного материала к определенным группам продуктов. Определенное сырье может использоваться разными группами продуктов. С другой стороны, если вы в состоянии правильно разделить данные, не будет ничего плохого, если вы в таблице в виде примечания представите и цифры по незавершенному производству и материалам. Главное, чтобы это приносило пользу, а не загромождало таблицу.
Глава 4 Исходные данные для объемного планирования продаж и операций
Существуют два основных массива исходных данных для объемного планирования продаж и операций – это спрос и поставки. Нужны именно эти цифры, поскольку одной из наиболее важных функций объемного планирования продаж и операций является достижение баланса между спросом и поставками и поддержание этого баланса.
Вход для спроса: прогнозирование продаж
Для многих компаний самая трудная задача в процессе внедрения объемного планирования продаж и операций – преодоление антипатии к прогнозированию. Давайте рассмотрим пять фундаментальных вопросов, связанных с этой проблемой.
Вопрос № 1: К чему заботиться о прогнозе?
Как ни странно, нам до сих пор приходится слышать такой вопрос. Часто он исходит от тех же людей, которые говорят: «В нашем бизнесе прогнозировать бесполезно».
Наш ответ этим людям: «Не говорите глупостей». В бизнесе всегда можно прогнозировать – пусть не совсем точно, но можно. В реальности почти любой бизнес активно занимается прогнозированием. Те, кто может себе позволить не заботиться о прогнозах, – это компании, у которых время, отводимое на выполнение заказа, превосходит суммарное время, требующееся на приобретение материалов и на производство продукта, и при этом они не нуждаются в финансовом планировании. Видели ли вы такие компании?
Проблема многих компаний в том, что люди в операционных подразделениях «прогнозируют» по умолчанию, т. е. они заказывают материалы, которые невозможно быстро доставить, и выпускают продукцию, которую невозможно быстро произвести. Не имея прогноза, они вынуждены гадать. К сожалению, эти люди далеки от клиентов и рынков, они не знают о планах продвижения товаров, изменениях цен, мероприятиях по стимулированию продавцов, они не понимают генеральной линии развития своей отрасли и т. п. Поэтому они опираются на прошлое, а не на оценку будущего своего рынка. Когда дела начинают идти плохо, они утверждаются в своей вере и говорят: «Вы не сможете прогнозировать в этом бизнесе. Видели, что получилось? Я же вам говорил».
Таким образом, получаем правило 1: прогнозирование осуществляется практически в любой компании. Вопрос лишь в том, кто им занимается, на каком уровне и насколько часто. Давайте рассмотрим второй вопрос: на каком уровне делается прогноз.
Вопрос № 2: Где лучше прогнозировать?
Мы не имеем в виду, в каком офисе нужно прогнозировать, как в следующей фразе: «Нужно ли нам собраться для прогнозирования у Джоан или у Дуга? У Джоан лучше вид из окна, а у Дуга лучше кофе». Нет, мы имеем в виду, на каком уровне структуры продукта надо прогнозировать. Возможные варианты представлены на рис. 4.1.
РИСУНОК 4.1
Как насчет того, чтобы прогнозировать на самом верху пирамиды? Очевидно, прогнозирование всего одного элемента – компании в целом – не даст нам ничего. Этого совершенно недостаточно для того, чтобы хоть как-то сориентировать производство и другие службы.
Как насчет того, чтобы прогнозировать в низу пирамиды? Прогнозирование по единицам хранения запасов, SKU (Stockkeeping Unit) по клиентам и по адресу дает максимум детальной информации и дает вам возможность комбинировать и обобщать данные так, как вам будет удобно. Но не торопитесь с выводом, что это лучший вариант. Слишком мелко и слишком детально – тоже нехорошо. Прогнозирование на низшем, наиболее детальном уровне дает большую ошибку прогноза, а не меньшую. Прогнозирование на низшем уровне лишает нас преимущества закона больших чисел, который утверждает, что большие числа прогнозировать легче. Кроме того, прогнозирование на этом уровне значительно более трудоемко.
Одна компания, поставщик винно-водочных изделий, убедилась, что прогнозирование на низшем возможном уровне непродуктивно. Слишком много ненужных деталей. Например, бутылки «Old Loudmouth Bourbon», 750 мл, идущие в Пенсильванию, – это один SKU, а такие же бутылки, идущие в Огайо, – другой, потому что на ящиках – разные ярлыки. Компания поняла, что ей не следует прогнозировать на уровне SKU, а достаточно прогнозировать на уровне бренда/размера упаковки.
Давайте еще немного задержимся на этом примере, чтобы осветить другую сторону вопроса: поставки. Завод отпечатывал свои ярлыки практически с нулевой длительностью цикла. Если выполнялся заказ для Огайо, то печатались ярлыки для Огайо. Это очень хороший пример того, как эффективность производства – в данном случае сверхкороткая длительность цикла – облегчает жизнь прогнозистам. Тут все получилось по принципу: «Планируйте объемы, управляйте номенклатурой». Когда вы можете доделать продукт очень быстро, формируя различие между продуктами в конце производственного цикла, вам можно не прогнозировать номенклатуру и сосредоточиться на прогнозировании объемов.
Так что не надо стремиться прогнозировать на низшем возможном уровне.
Часто чем выше, тем лучше. С другой стороны, хранить фактические результаты лучше на самом нижнем возможном уровне, что для некоторых компаний значит хранение данных отдельно по каждому SKU по каждому клиенту и отдельно по каждому адресу. В этом случае данные позволяют наблюдать особенности спроса по отдельным клиентам и при необходимости прибегать к использованию такой детальной информации.Например, если мы знаем, что в штате Огайо с апреля по июнь ожидается агрессивная акция по продвижению «Old Loudmouth Bourbon», 750 мл, и объем продаж прогнозируется на уровне 300% относительно обычного объема продаж в этот период, мы можем учесть эту информацию в формализованной системе прогнозирования в адекватной и управляемой форме.
Так что вопрос прогнозирования сводится к дилемме: прогнозировать в объемах или прогнозировать на детальном уровне? Наш ответ здесь – да. И это приводит нас к обсуждению того, что некоторые люди называют «лучшим другом прогнозиста».Граница во времени при планировании
Граница во времени при планировании (Planning Time Fence – PTF) – это некоторая точка в будущем, до которой детали играют роль и являются для нас важными. Она вычисляется как общая длительность цикла, т. е. сумма времени на поставку материалов и времени на производство готового продукта из этих материалов плюс еще небольшое время на планирование и формирование заказов.
Для многих компаний граница во времени при планировании находится на временном отрезке между 4-й и 8-й неделями. Для компаний с бережливым производством PTF может составлять одну неделю или даже меньше. Конечно, это не в том случае, когда материалы закупаются в дальних странах. В таких случаях даже у компаний с бережливым производством PTF будет 8 недель или более.
Таким образом, мы получаем правило 2А: внутри PTF вы должны прогнозировать в детальном виде, по номенклатуре.
Внутри PTF вам нужна детальная картина: вам надо купить конкретные необходимые материалы и компоненты. Вам надо произвести конкретную продукцию.
И здесь же мы подходим к правилу 2В: за пределами PTF прогнозировать надо в объемах, за исключением редких случаев.
Информация за пределами PTF должна носить направляющий характер, и объемы как раз предоставляют такую информацию. Важно знать, каковы будут необходимые объемы в будущем, через 6-12 месяцев, а может, даже и позже, для каждого ресурса (для производственной линии, для предметно-замкнутого участка, для рабочего центра, для субподрядчика и т. д.).
Совершенно неважно, какой SKU будет производиться на линии 11 на 3-й неделе седьмого месяца, считая с нынешнего дня. Даже если у вас есть такая информация, какая от этого польза? Конечно, никакой. Планы за 7 месяцев еще сто раз успеют поменяться, поскольку изменятся прогнозы, заказы, материальные запасы и т. д. Сегодняшний прогноз завтра устареет.
Теперь давайте рассмотрим оговорку в правиле 2 В «за исключением редких случаев». О чем тут идет речь?
Представим, что мы используем редкое сырье, которое растет только в дождевых тропических лесах дальней оконечности острова Борнео. Назовем его RM 999. Время на сбор урожая, транспортировку, начальную переработку, дальнейшую транспортировку, окончательную обработку и доставку RM 999 на нашу фабрику – 5 месяцев. Но наша PTF установлена в размере 6 недель. Что нам делать?

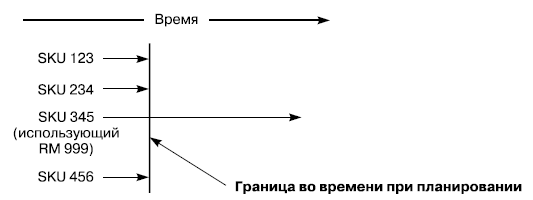

Это просто: составьте прогноз и главный календарный план для продуктов, использующих это сырье, на 6 месяцев или более. Но... не сдвигайте PTF для всех продуктов на 6 месяцев. Сделайте это только для продуктов, использующих данное сырье. Посмотрите на рис. 4.2 и отметьте, что продукт, использующий RM 999, прогнозируется за пределами PTF.Теперь многие из вас, наверное, задумались над тем, каким путем рассчитать загрузку различных ресурсов без детального прогноза? Наш ответ: есть такой путь. Подробнее – позже в этой главе и в главе 14.
Несколько слов по поводу временных зон. Многие компании, использующие объемное планирование продаж и операций, ввели практическое правило, гласящее: «Текущий месяц изменениям не подлежит». Имеется в виду, что нет никакой возможности экономично менять объемы производства в текущем месяце. Вы не должны забывать, что речь идет об объемах! С номенклатурой дело обстоит иначе: гораздо легче внести изменения в близлежащие графики, чем вносить изменения в объемы производства.
Будут ли компании, использующие объемное планирование продаж и операций, менять близлежащие объемы производства в экстренном случае? Да, будут, если это оправдано с практической точки зрения и необходимо для бизнеса и если издержки изменений меньше издержек и других отрицательных последствий решения ничего не менять. Однако обычно компании стараются избегать изменений объемов в близлежащих периодах.
Мы уже приводили простой пример временной зоны. Приведем пример несколько более сложный, наподобие того, как это делается в компании Hewlett-Packard.
• Оставить как есть в текущем месяце.
• Следующий месяц (месяц 2): допустимо изменение +/-20%.
• Месяцы 3 и 4: допустимо изменение +/-30%.
• Месяцы 5 и 6: допустимо изменение +/-40%.
• Начиная с месяца 7: изменения не ограничиваются.
Для компаний, нуждающихся в таких жестких структурах временных зон, будет удобно оговорить их в политике объемного планирования продаж и операций, как это показано на примере в главе 16.
Отметьте, что люди могут принять решение о нарушении установленных временных зон. Временные зоны служат лишь ориентиром для принятия решений и помощью во избежание на заводе чрезмерной дерготни. Но главная цель фабрики – стать настолько гибкими, чтобы можно было проводить экономичные изменения уже в ближайших плановых периодах. Этим будут довольны клиенты, будут довольны руководители отделов: продаж и маркетинга, финансового и наконец, но не в последнюю очередь, – дирекция компании.Вопрос № 3: Кто хозяин прогноза?
Кто отвечает за него? Кто фактически осуществляет прогнозирование? На такой вопрос во многих компаниях редко получишь четкий ответ. Мы слышали ответы вроде: «Это зависит от того, о каком прогнозе вы говорите». Или: «Это нельзя сказать точно». Или: «Это не важно, так как мы используем прогноз только для составления бюджета. Мы ведем бизнес на основе прошлого опыта и интуиции».
Это очень прискорбно, поскольку надежным путем одновременного увеличения уровня обслуживания клиентов и снижения уровня запасов является качественное прогнозирование. А для этого сначала надо решить, чья это работа.
