Тотальный риск-менеджмент

Евстафьев Илья Николаевич

Шрифт:

«Спасенье России в армии. Выгодно ли рисковать потерей армии и Москвы, приняв сраженье, или отдать Москву без сражения? Вот на какой вопрос я желаю знать ваше мнение».

Изучение исторических материалов позволяет сделать вывод, что Кутузов приблизительно так оценил риски:

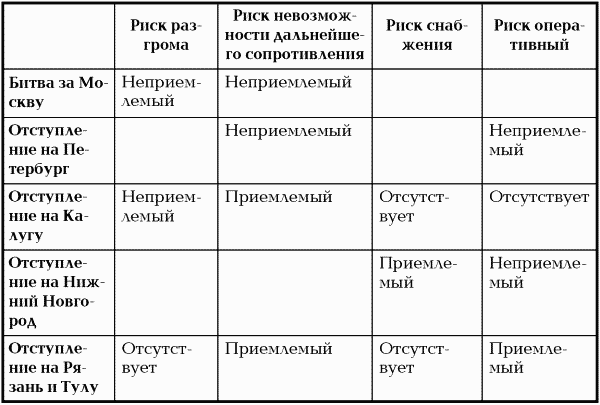

Таблица 6.2 ОЦЕНКА ИСТОРИЧЕСКИХ РИСКОВ РУССКОЙ АРМИИ В 1812 г.

В случае новой битвы за Москву, на чем настаивало большинство генералов, слишком велик был риск, что французы нанесут решающее поражение, истребив русскую армию.

Отступление на Калугу, служившее базой припасов русской армии, сулило большие выгоды в тактическом плане, но должно было происходить в непосредственной близости от превосходящих сил неприятеля, которые могли ударить во фланг, разгромив армию либо принудив ее к истощающему сражению.

Отступление по Петербургской дороге, хотя закрывало столицу, предоставляло полный оперативный простор Наполеону для захвата южных губерний, откуда армия снабжалась продовольствием, оружием и боеприпасами. Кутузов мог предположить, что в этом случае военное положение ухудшится и придется просить мир на невыгодных для России условиях.

Отступление на Нижний Новгород на первый взгляд казалось приемлемым вариантом. Армия отступала дальше в глубь страны к богатым городам Волги, имея возможность фланговых действий в случае движения Наполеона на Петербург или южные губернии. Однако казачий атаман Платов

указал на то, что в этом направлении много крупных рек с сильным осенним паводком, а также недостаточна дорожная сеть для передвижения и снабжения массы войск. В результате чего армия оказалась бы заперта около реки Ока.

Отступление по Рязанской дороге позволяло армии отступить без ущерба, т. к. ее фланг был прикрыт Москвой-рекой. Для продолжения преследования французам было необходимо пройти через Москву – большой город. Как справедливо полагал Кутузов, это должно было задержать их как минимум на день. Ухудшения общей военной обстановки сверх того, что уже было, Кутузов также не предвидел: армия отступала в сторону своих баз снабжения и оказывалась способной после подкреплений противостоять французам.

Никакой таблицы рисков, подобной вышеприведенной, не составлялось, однако эти аргументы Кутузов использовал в своем донесении царю Александру I.

Как видим, выбор, стоявший перед ним, был исключительно тяжел. Вариантов на немедленный выигрыш у него просто не было. Таким образом, был выбран единственный вариант, не содержащий ни одного неприемлемого риска.

Кутузов отдает приказ отступать по Рязанской дороге. Войска Наполеона вступают в Москву. Мечта великого полководца сбылась.

Москва была набита богатствами и припасами, в том числе военными, однако оставлена жителями. Никто не вручал великому человеку ключи от города, не устраивал праздника. Это было непонятно, это было так не по-европейски, да и некому было обслуживать армию победителя. На несколько дней был утерян контакт с русской армией, не было известно, где она находится. Просить мира никто не приехал. За несколько дней мародерства в безлюдном городе дисциплина существенно пошатнулась. В брошенном жителями городе начался пожар, который было некому тушить.

В это время армия Кутузова обошла Москву с юга и укрепилась возле городка Тарутино, оказавшись, таким образом, западнее, почти в тылу армии Наполеона. Кутузов немедленно организовал нападения на линии снабжения французской армии. В оккупированных областях началось крестьянское партизанское движение.

Наполеон пытался начать переговоры; в числе прочего он жаловался на «неблагородные способы ведения войны». Царь Александр не принял парламентера, Кутузов ответил посланнику, что «и воевать-то еще не начали». Великая армия бесцельно провела три месяца в Москве. Никакого движения Наполеон начать не мог, имея в тылу русскую амию, укреплявшуюся и увеличивающуюся с каждым днем.

Он отдает приказ взорвать собор Василия Блаженного, Московский Кремль и отступать – достойный итог великой деятельности. Однако Бог явил чудо, и фитили взрывчатки под собором залило дождем. Кремлевские башни и стены серьезно пострадали за время пребывания французов в столице.

В Москву вошла усталая, потрепанная, но дисциплинированная и победоносная армия. Из Москвы выходили толпы мародеров, тащившие телеги с награбленным. «Это напоминало великое переселение народов», – описывал современник.

После отступления до Смоленска тактические маневры Великой армии свелись просто к беспорядочному бегству. Хотя холода в 1812 году наступили позднее, чем обычно, при отступлении медленно двигавшаяся армия понесла тяжелые потери от усталости, болезней, истощения и холода.

Кроме самого императора Европы Наполеона Бонапарта, из 600 тысяч человек «великой армии» обратно через границу России перешло от 400 до 450 человек старой гвардии, 600 – гвардейской кавалерии. Всего чуть больше тысячи человек и 9 орудий артиллерии.

30 марта 1814 года русская армия заняла Париж.

Как видим, Наполеон подобен боксеру-тяжеловесу, обладающему нокаутирующим ударом в ближнем бою. Он ставит на этот удар, не думая о техническом арсенале соперника. Ради победы он идет на сближение, не думая об осторожности и ударах, которые получает. Примеры – битвы за Смоленск и при Бородине. Наполеон в лоб атаковал укрепленные позиции, совершенно не думая о потерях своей армии.

На первых занятиях в шахматной школе учат, что, если удалось получить некоторое материальное преимущество, нужно немедленно стараться разменять остальные фигуры. Имея в арсенале один этот прием, невозможно стать гроссмейстером. Однако получается, что это и есть полное описание стратегии гениального полководца.

Нужно обратить внимание, что Наполеон достигает всех поставленных целей. Он поставил цель дать решительное сражение – и дал его. Он решил захватить Москву – и захватил ее. Однако он не анализирует риски, связанные с достижением этих целей. Результатом каждого достижения он видит только одно последствие, устраивающее его. Вот ход его мыслей.

Сражение – армия русских будет полностью разбита.

Взятие Москвы – русский царь просит мира.

Отступление в Смоленск – делим расстояние на суточный переход, получаем 20 дней.

Он уверен в своих расчетах и не допускает возможности ошибки или просто случайного отклонения.

Но в результате сражения русская армия не разбита. После взятия Москвы царь не только не просит мира, но даже не принимает посланника Наполеона. Переход в Смоленск займет не 20, а 40 дней.

...

ВАЖНО

Кроме Кутузова, не было в России полководца, который сдал бы Москву и сохранил бы пост.

Как сообщает современник: «Эта великая жертва принесена была без ропота, без мятежа и народного негодования в самой Москве и в губерниях только потому, что повеление шло от Кутузова». Личность человека, его вес и авторитет определяют возможность отдачи таких распоряжений. Множество компаний утонули только потому, что в руководстве не было лидера, который мог бы сплотить людей для проведения тяжелых и непопулярных мер, которые позволили бы компании выжить. Еще множество компаний утонуло из-за того, что эти руководители были смещены собственниками, не получив возможности до конца претворить свои планы в жизнь.

...

ВАЖНО

Риск-менеджеру, работающему под управлением руководителя – Наполеона, нужно быть очень осмотрительным. Такие люди болезненно воспринимают, если что-то в окружающем мире идет не в соответствии с их планами. Очень трудно убедить их в том, что вообще существуют альтернативные сценарии, а тем более какие-то «вероятности» и «статистические отклонения». Наполеоны считают, что во всем виноваты «пигмеи» и «недоумки», которые их окружают.

6.3. Оценивание риска по методу FMEA (АВПКО)

FMEA-анализ (Failure Mode and Effects Analysis), в русском переводе – анализ видов последствий и критичности отказов (АВПКО), появился в результате необходимости управления рисками сложных и ответственных систем (космические проекты NASA, проекты в области авиационно-космической и ядерной техники в 60-х – начале 70-х гг.). С 1977 года (конгресс SAE на фирме Ford) он получила широкое распространение в автомобильной промышленности США, Японии и Европы.

Метод описан в межгосударственном стандарте ГОСТ 27.310—95 «Анализ видов, последствий и критичности отказов».

Метод является обязательным к применению в отдельных отраслях промышленности и при выпуске отдельных видов изделий, например согласно ИСО 16949 «Особые требования по применению ИСО 9001:2000 в автомобильной промышленности и организациях, производящих соответствующие запасные части».

Метод является реализацией описанного в главе 7 цикла управления риском.

1) Производится декомпозиция причин отказов

и их последствий.

2) Проводится количественная оценка рисков по методике, описанной в главе 7.

После чего заполняются формы рабочих листов АВПКО (рис. 6.2.).

Само оценивание риска состоит в сравнении значения критичности отказа с максимально допустимым значением согласно стандарту предприятия. Например, это значение устанавливается равным 100. Риски, имеющие показатель критичности больше 100, подлежат обработке в обязательном порядке до тех пор, пока очередная оценка риска не даст значение показателя ниже этой границы.

Процесс ___________________________

Хозяин процесса ____________________

Ответственный за разработку _________

Подпроцесс ________________________

Дата проведения анализа _____________

Дата окончания работ ________________

Дата пересмотра _____________________

Рис. 6.2. Рабочий листок АВПКО

Метод АВПКО нагляден, понятен всему коллективу. Метод использует понятный интегральный показатель – произведение баллов вероятности, тяжести и возможности обнаружения дефекта. Обучить оценивать в баллах вероятность, тяжесть последствий и возможность обнаружения, заполнять формы можно быстро, независимо от уровня образования работника. Очень важно, что персоналу придется заполнять одну, единую форму.

Заполнение этой формы и документооборот системы сбора данных о рисках прост и легко автоматизируется. Формы удобны для использования на совещаниях.

Метод сразу дает единый язык предприятию, начинающему работу в области управления риском. Краткий курс по методикам оценки риска и рассылка форм АВПКО могут стать первыми практическими шагами проекта управления рисками компании.

Глава 7 Управляем риском

Подведем итоги предыдущих глав, еще раз посмотрим на организацию процесса управления риском в целом.

Первым шагом в налаживании управления изменениями с помощью мониторинга рисков должно стать внедрение управления самими рисками.

Управление риском компании – это некоторые действия по управлению организацией в отношении рисков, с которыми она сталкивается в процессе своей деятельности.

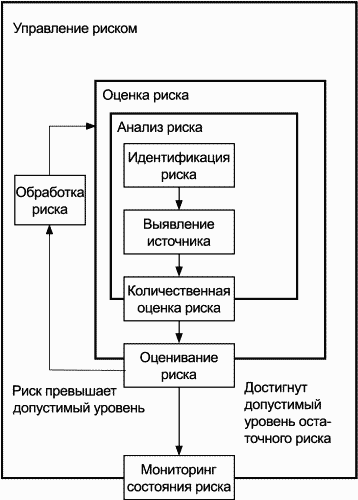

Процесс управления риском схематически изображен на рис. 7.

Рис. 7. Процесс управления риском

Для начала работы с риском требуется его сформулировать.

Поэтому процесс начинается с идентификации риска. Идентификация риска : процесс классификации рисков, составления перечня и описание элементов риска. Под элементами понимаются события и последствия.

После формулирования риска необходимо выявить его источник. Затем производится количественная оценка риска, т. е. процесс присвоения значений вероятности и последствий риска.

Все эти три стадии образуют процесс анализа рисков. Анализ риска : систематическое использование информации для определения источников и количественной оценки рисков.

По итогам анализа рисков имеем следующее.

1. Название риска и событий, которые он порождает.

2. Понимаем, к каким последствиям он приводит.

3. Имеем оцененные экспериментально либо экспертным путем вероятность появления событий и вероятность их предотвращения. Также заранее определяемся, какие диапазоны вероятности какому балльному значению соответствуют.

4. Имеем оцененное значение тяжести последствий в «качественном» выражении по степени опасности для потребителей, персонала, третьих лиц и окружающей среды. Также нужно иметь примерное представление о размерах материального ущерба, который может повлечь проявление риска.

Следующая стадия – оценивание риска. Оценивание риска : процесс сравнения количественно оцененного риска с данными критериями риска для определения его значимости. То есть после определения вероятности и тяжести последствий риска производится его сравнение с величинами, считающимися допустимыми. Каждое предприятие для себя определяет, какие уровни риска оно считает допустимыми для себя и своей продукции. Отказ детали авиационного двигателя, очевидно, гораздо более критичен, нежели отказ двигателя автомобиля.

В случае, когда риск не превышает допустимый уровень, процесс заканчивается. Что, конечно, не исключает необходимости постоянного мониторинга за данным видом риска. В случае если уровень превышен, необходимо произвести обработку риска. Обработка риска : процесс выбора и осуществления мер по модификации риска.

Меры по обработке риска могут включать в себя:

1) предотвращение (избежание);

2) снижение;

3) оптимизацию;

4) перенос;

5) принятие.

Предотвращение риска : решение не быть вовлеченным в рискованную ситуацию или действие, предупреждающее вовлечение в нее.

Снижение риска : это действия, предпринимаемые для уменьшения последствия риска или снижения вероятности события-отказа (или то и другое вместе).

Оптимизация риска : поскольку событие, связанное с риском, может иметь как негативные, так и положительные последствия, путем максимального использования положительных последствий и минимизации негативных можно модифицировать риск до приемлемой величины.

Перенос риска : разделение с другой стороной бремени потерь или выгод от риска. Перенос риска может быть осуществлен страхованием или иными соглашениями. Законодательные или другие обязательные требования могут ограничивать, запрещать или предписывать и поручать перенос определенного риска.

Принятие риска : решение принять риск может быть принято в том случае, когда:

1) оцененный риск ниже подлежащего обработке;

2) применение ни одного из методов обработки риска невозможно.

После обработки риска, выполнения мероприятий по борьбе с ним одним или несколькими способами (например, комбинируя мероприятия по увеличению надежности процесса и одновременно страхования результатов), риск снова необходимо проанализировать. При этом нужно помнить, что мероприятия, проведенные для снижения риска, могут породить новые риски.

Во время выполнения всех этих важных стадий не забываем о коммуникации риска.

Под этим термином понимается обмен информацией о риске или совместное использование этой информации между лицом, принимающим решение, и другими причастными сторонами. Эта информация может касаться существования, природы, формы, тяжести, приемлемости, мероприятий или других аспектов риска.

Глава 8 Цели внедрения тотального риск-менеджмента

Долговременным конкурентным преимуществом в условиях рынка может служить постоянный процесс улучшения деятельности компании во всех ее аспектах. Это, разумеется, освоение новых видов продукции, внедрение новых технологий, снижение затрат, улучшение социального климата, оптимизация логистики и т. д.

Нечто радикально новое тут изобрести трудно. Наймите консультантов, и они дадут почти идентичные заключения о путях развития системы управления двух предприятий одной отрасли. Эксперты порекомендуют им снижать себестоимость, повышать производительность, создавать продуктовые дивизионы и другие очень полезные вещи. (Причем набор полезностей тоже подвержен моде.) То есть видимого конкурентного преимущества ни одна компания в результате консалтинга не получит.

Очевидно также, что любая таблетка действует лишь короткое время.

● Перспективное оборудование быстро купит самый тупой конкурент.

● Расширение производства высокорентабельной продукции неизбежно приведет к уменьшению цены и рентабельности.

● Внедренная нормативная и информационная система начинает сама накладывать ограничения на гибкость предприятия. И так далее.

Таким образом, большинство компаний реагирует на вызовы рынка более или менее успешно, однако оказывается не в состоянии прогнозировать и планировать необходимость будущих изменений, т. е. не в состоянии обеспечить непрерывность процесса улучшений.
