Не буду вдаваться в подробности работы этой инспекции. Скажу только, что была она весьма эффективна и способствовала правильному и своевременному сооружению большинства объектов.
И в заключение напомню, что, несмотря на очень напряженную работу, мы все-таки считали себя тыловиками.
Ни на минуту не оставляли всех нас мысли о положении на фронтах. Для фронта, для победы мы отдавали не только свой труд. В соответствии с решением Челябинского обкома ВКП(б) в начале февраля 1943 г. мы подготовили из числа военнообязанных наших работников и проводили на фронт лыжный батальон численностью 1750 человек. Строители и монтажники собирали крупные суммы в фонд обороны. Так, 27 февраля 1943 г. мы собрали свыше 5 млн. руб., за что получили благодарность Председателя ГКО.
В мае 1944 г. в связи с новым назначением
Глава шестая
РУСТАВИ. АНГАРСК. БЕЛОМОРКАНАЛ
Еще шла Великая Отечественная война, а партия и правительство разработали широкую программу восстановления и развития народного хозяйства СССР. В начале 1944 г. в дни победоносного наступления Красной Армии Государственный Комитет Обороны принял, в частности, решение о строительстве Закавказского металлургического завода в Грузии. Этот первенец черной металлургии в Закавказье создавался на базе Дашкесанского месторождения железных руд и Ткварчельских коксующихся углей. Несколько домен, коксовые батареи, мартены и другие цехи металлургического производства должны были обеспечивать основными видами проката, литейным чугуном большую часть потребности в металле Закавказских республик.
Строительство этого крупного металлургического комплекса было возложено на управление Челябметаллургстроя с перебазированием в Грузию части коллектива строителей и монтажников, оборудования и транспорта. Я был назначен начальником Закавказметаллургстроя.
Ко времени организации строительства завода в Грузии Челябметаллургстрой заканчивал первую очередь полного металлургического цикла. Производственный аппарат был достаточно развит, стройка укомплектована высококвалифицированными специалистами и техническими кадрами, площадка к тому времени была относительно хорошо обеспечена производственными предприятиями, механизмами, железнодорожным и автомобильным транспортом. Одним словом, были все основания поручить нашему коллективу строительство в Грузии.
Располагая опытом скоростного строительства Челябинского завода, мы в короткие сроки разработали мероприятия, обеспечивающие технически грамотную и экономически целесообразную организацию подготовительных работ. Были подобраны руководящие кадры управления Закавказметаллургстроя, руководящие и инженерно-технические работники стройуправлений, предприятий и хозяйств из числа наиболее подготовленных работников. На Челябметаллургстрое были также сформированы отряды из рабочих строительства и промышленных предприятий, которые стали основой будущего многотысячного коллектива в Рустави.
Первичная организационная структура нового строительства выглядела следующим образом:
Управление Подсобстроя занималось строительством подсобных предприятий и временных жилых помещений, Ремзаводстрой строил ремонтную группу цехов металлургического завода, Жилстрой создавал город Рустави, Желдорстрой — железнодорожные пути, Дорстрой — шоссейные дороги, Сантехстрой сооружал сеть водопровода и канализации. Кроме того, был образован ряд вспомогательных организаций, среди которых конторы механизации, автотранспортная, связи, железнодорожного транспорта и другие. На Челябметаллургстрое были отобраны, отремонтированы и отгружены в Рустави транспортные средства, строительные механизмы и значительная часть производственного оборудования для организации строительной базы, инструменты, вспомогательные материалы и хозинвентарь, обеспечивающий работу двух тысяч рабочих.
Еще в Челябинске были запроектированы сооружения строительной базы, складского хозяйства и временных жилых поселков с бытовыми секторами. По этим проектам предприятия Челябметаллургстроя изготовили необходимые металлоконструкции, столярные изделия и другие детали. В числе же предприятий
производственной базы значились цехи металлоконструкций, кузнечный, механический, кислородная станция, деревообделочный комбинат, комбинат железобетонных изделий и товарного бетона и т. д.Характерно, что на базе ремонтно-механического завода Закавказметаллургстроя, который в свое время был только подсобным предприятием стройки, в настоящее время создан краностроительный завод, продукцию которого хорошо знают не только в СССР, но и за границей.

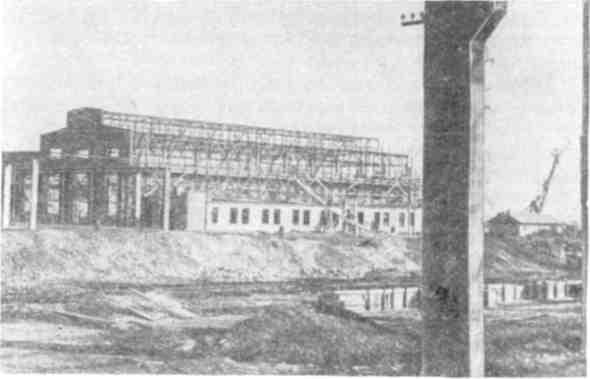

Строительство ремонтно-механического цеха
Конструкции и детали были в скоростном порядке изготовлены и отгружены в Рустави. Всего было сформировано и направлено из Челябинска около 85 эшелонов с этими деталями и конструкциями.
Для размещения инженерно-технических работников в районе строительства завода, представлявшего в то время голую выжженную степь, изготовили и направили 25 комплектов спаренных щитовых двухквартирных домов, а для размещения рабочих — палаточный городок на тысячу человек. Были разработаны схемы оперативной связи с укомплектованием их необходимым оборудованием, решены вопросы временного энергоснабжения. На площадку строительства пошли передвижные электростанции, стационарные дизельные станции и энергопоезд на 5 тыс. квт.
В марте 1944 г. на стройку уехала оперативная группа с задачей: обеспечение энергоснабжения и водоснабжения, организация связи, изыскание источников получения местных материалов и способов их обработки, приемка ряда действующих предприятий (Тбилисский кирпичный завод, известковый завод в Каспи и другие), создание подсобного сельского хозяйства для рабочего снабжения, организация лесных разработок и изучение транспортных схем.
На основе полученной с места работ в Грузии информации были разработаны и осуществлены некоторые дополнительные меры. Были отгружены, например, 20 сборных щитовых двухэтажных восьмиквартирных домов из Соликамска. Кроме того, часть оборудования направили из Тагилстроя, Базстроя и некоторых других строек. Из этих же мест приехали в Рустави и некоторые инженерно-технические работники.
Генплана завода еще не было, поэтому с Гипромезом согласовали лишь соответствующие зоны на площадке, где размещались предприятия, строительные базы, вспомогательные хозяйства, складские помещения и участки для размещения жилых поселков. Основное же хозяйство строительства проектировалось силами Закавказметаллургстроя.
Наряду с созданием непосредственно на площадке строительства первоочередных производственных предприятий не менее важной и срочной была разведка источников получения основных местных стройматериалов, и прежде всего составляющих бетона — песка, гравия, а также камня. До Закавказского металлургического завода крупных промышленных комплексов в Грузии не строилось. Под руководством заместителя главного инженера Н. Б. Лобоцкого и начальника технического отдела строительства Л. И. Вайнера была проведена большая работа по изысканию в Грузии, Армении, Азербайджане заполнителей для бетона и каменных материалов. Организовали балластный карьер в пойме реки Куры, Дзегамский карьер бутового камня и другие. Широко применялись армянские туфы, а также азербайджанская гажа, используемая в качестве легкого заполнителя.
Недалеко от стройки было организовано крупное подсобное хозяйство овощного направления.
В минимальный срок были построены железнодорожные пути, связавшие строительные площадки с главными путями НКПС, автодорога от Рустави до Тбилиси, организовано временное водоснабжение (до 100 л в сутки), которое обеспечивало нужды строительства и населения в питьевой воде вплоть до пуска постоянного Булачаурского водопровода, строительство которого было возложено на Закавказметаллургстрой.
Площадка, отведенная для строительства, с одной стороны обрамлялась заболоченной поймой реки Куры. Находящаяся вблизи площадки деревня называлась Караязы («Черная смерть»), потому что здесь свирепствовала малярия. Поэтому нашим строителям, еще до сколь-нибудь удовлетворительного решения жилищной проблемы, пришлось заняться противомалярийными мероприятиями, в основном нефтеванием поймы реки и заболоченных участков. Они увенчались полным успехом, так как ни в начале строительства, ни в дальнейшем новых малярийных заболеваний среди коллектива строителей практически не было.
