Даешь инжиниринг! Методология организации проектного бизнеса
Шрифт:
Риски выявляются и систематизируются на стадии структурирования и планирования проекта. В ходе планирования проекта часто приходится задумываться о том, что ранее еще не делалось. Планирование имеет большое значение для проекта, формирует базовые предпосылки для проведения анализа проекта, системно упорядочивает информацию, гипотезы, предложения и модели, применяемые для разработки и реализации проекта. Планирование включает сравнительно много процессов и заканчивается составлением плана проекта и его анализом. Усилия, прилагаемые для планирования, следует соизмерять с целями проекта и полезностью полученной информации.
Кроме того, надо исходить и из того, что планирование проекта – это не точная наука. Различные команды проекта могут разработать различные планы для одного и того же проекта. А разные пакеты управления проектами могут составить различные расписания выполнения работ при одних и тех же исходных данных.
В ходе исполнения субпроцессы планирования могут многократно повторяться. Изменениям могут подвергнуться цели проекта, его бюджет, ресурсы и т. д. По мере корректировок приходится повторять и определенные этапы анализа.
Некоторые из процессов
Кроме перечисленных основных процессов планирования, имеется ряд вспомогательных процессов, необходимость использования которых сильно зависит от природы конкретного проекта.
Обратите внимание
Следует различать цели проекта и цели продукта проекта, под которым понимается продукция (или услуги), созданная или произведенная в результате исполнения проекта.
Цели продукта – это свойства и функции, которыми должна обладать продукция проекта.
Цели проекта – это работа, которую нужно выполнить для производства продукта с заданными свойствами.
SWOT-анализ позволяет в удобной форме вычленить и представить внешние и внутренние, положительные и отрицательные факторы, оказывающие воздействие на проект. Может применяться как быстрая и эффективная форма идентификации рисков (рис. 8.3.1).

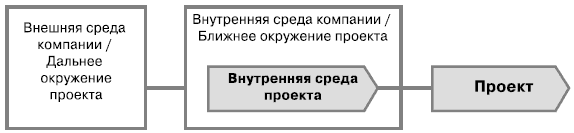

Рис. 8.3.1. Компоненты окружения проекта
Название SWOT-анализ образовано по первым буквам названий сегментов (или квадрантов) матрицы делового экрана, представляющего результаты анализа.
– Strengths – сильные стороны.
– Weakness – слабые стороны.
– Opportunities – возможности.
– Threats – угрозы.
В каждом из квадрантов факторы могут представляться в виде простого набора или в виде иерархически организованного классификатора. Второй вариант позволяет более эффективно организовать информацию и при необходимости углубить набор данных по наиболее важным направлениям.
SWOT-анализ позволяет в удобной форме вычленить и представить внешние и внутренние, положительные и отрицательные факторы, оказывающие воздействие на проект. Может применяться как быстрая и эффективная форма идентификации рисков (рис. 8.3.1).
Риски, связанные с внутренней средой компании, понимаются как слабости; риски, связанные с внешней средой понимаются как угрозы. Первоначальные идеи авторов SWOT-анализа (К. Эндрюса и его коллег из Гарвардской школы бизнеса) помимо стратегирования удивительно, сочетаются и с идеологией управления рисками. Действительно SWOT-анализ славится своей операционностью, удобством в использовании действующими менеджерами. Благодаря разработке метода SWOT профессиональные менеджеры впервые (до этого подобными упражнениями занимались преимущественно ученые исследователи) одновременно проводить факторы внутренней и внешней среды компании и конструировать затем стратегию для конкретной ситуации. Стратегия должна использовать или учитывать плюсы и преодолевать и учитывать минусы. Последнее очень напоминает, в частности, риски действий по преодолению выявляемых рисков.
Таким образом, систематизированное представление минусов в необходимых сегментах деятельности компании и мер по их устранению – хорошее применение SWOT к области управления рисками. К особенностям применения можно отнести уровень детализации (он должен быть более высоким, чем при стратегировании) и системное сканирование нужных сегментов компании.
Шаблон матрицы SWOT-анализа для ручного заполнения показан на рис. 8.3.2.Рис. 8.3.2. Матрица SWOT-анализа проекта
Примеры записей в карточки рисков на основе анализа слабых сторон:
Риски от третьих сторон:
– проект полагается на третьи стороны в некоторых видах деятельности в рамках контрактов аутсорсинга, провалы этих третьих сторон в предоставлении контрактных услуг могут повлечь дополнительные расходы и ответственность;
– проект зависит от многочисленных, критически важных ИТ-систем и систем обработки финансовой информации.
Риски со стороны органов регулирования:
– проект может подвергнуться негативному воздействию изменений в законодательстве и правительственной политике стран, в которых проводятся операции;
– поведение других участников рынка может негативно воздействовать на проект.
Специфические риски:
– на проект может негативно повлиять спад в отрасли;
– неблагоприятные в общем плане условия на рынке могут негативно повлиять на финансовое состояние проекта и результаты операций;
– операции группы могут пострадать от негативного воздействия конкуренции и ценового давления на спрос продуктов и услуг;
– конкуренты могут приобрести конкурентные преимущества в результате успешного завершения процессов реструктуризации;
– продолжающийся избыток мощностей и другие факторы могут привести к снижению цен на продукты и услуги проекта.
Юридические и другие риски:
– невозможность или неспособность получить достаточную страховку для покрытия всех прогнозируемых рисков;
– колебания обменных курсов валют могут негативно повлиять на объявленные результаты;

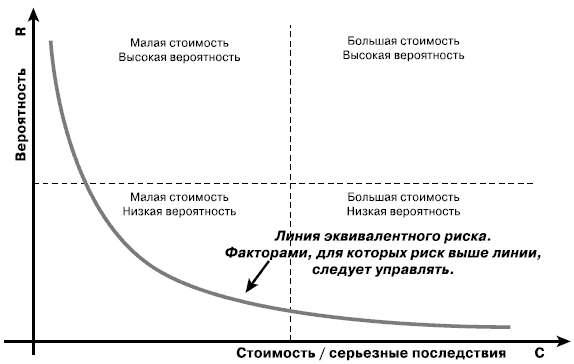

– и т. д.Рис. 8.3.3. Представление кривой безразличия
Качественно воздействие рисков иногда пытаются оценивать с помощью кривой безразличия , которая пролегает в пространстве двух координат: вероятности события и стоимости последствий события (величина потерь) (рис. 8.3.3).
Если обозначить стоимость как С, а риск как R, то критерий Криск принятия решения об отношении к риску вычисляется по формуле:
Криск = C х R,которая показывает, каких потерь можно ожидать в зависимости от вероятности и стоимости события.
Если задать пороговое значения критерия Криск = Const, то множество точек (C, R), обеспечивающих уровень риска, равный Const, задают кривую безразличия:
R = Const/CКаждая точка данной кривой соответствует такому сочетанию вероятности и стоимости события, при которых возможный ущерб остается постоянным, на заданном уровне в рамках принятой политики расчета риска.
Если принять величину Const за границу приемлемого риска, то кривая безразличия разделяет пространство рисков на две области: выше кривой безразличия располагаются риски, которыми необходимо управлять, а ниже – риски, которыми можно пренебречь. На практике это означает, что требуют управления риски с малой стоимостью, но с достаточно высокой вероятностью, а также риски с высокой стоимостью, даже с низкой вероятностью.
8.4. Методы снижения рисковРис. 8.4.1. Систематизация методов снижения рисков
Четыре основные метода снижения риска (рис. 8.4.1).
– Избежание – уклонение от деятельности или обстоятельств, содержащих риск.
– Передача – перевод ответственности за риск другой стороне.
Передача и распределение (диверсификация) риска в значительной мере реализуются при разработке финансового плана проекта и контрактных документов.
Один из способов распределения риска подразумевает, что участники проекта изменяют необходимым образом круг потенциальных инвесторов.
Большая группа методов связана с передачей ответственности за риск страховым компаниям.
– Сокращение – проведение собственных специальных мер по ограничению размера риска, создание специальных систем предотвращения ущерба (системы контроля, безопасности, технические средства охраны, пожаротушения и т. п.).
– Резервирование и удержание – сохранение ответственности за риск, готовность и способность покрыть все возможные убытки за счет собственных средств и необходимого их резер-вирования на покрытие непредвиденных расходов.
Выбор метода определяется, главным образом, сочетанием двух основных факторов: принципиальной возможности использования того или иного метода против конкретного риска и стоимостью использования располагаемых методов.
Под исполнением подразумеваются процессы реализации составленного плана проекта.
Исполнение проекта должно регулярно измеряться и анализироваться для того, чтобы выявить отклонения от намеченного плана и оценить их влияние на риски проекта. Регулярное измерение параметров проекта и идентификация возникающих отклонений далее относятся к процессам исполнения и именуются контролем исполнения. Контроль исполнения проводят по всем существенным параметрам, входящим в план проекта.
В конечном итоге общие ориентиры подхода к управлению рисками конкретного проекта удобно свести при его разработке к заполнению карточки рисков проекта (табл. 8.4.1).
Таблица 8.4.1. Пример карточки рисков проекта9. Проектное финансирование
Проектное финансирование – финансирование сделки, удовлетворяющей банки, под прогнозируемый денежный поток, генерируемый проектом.
Принципы ограниченного регресса – способ передачи обязательств на участников проекта.
Оценка проектного финансирования – преимущества и недостатки.
Финансовый инжиниринг – услуги в сфере организации проектного финансирования.
Что необходимо для организации финансирования
– Привлекательная бизнес-идея
– качественный бизнес-план и убедительное структурирование проекта
– положительное заключение независимых экспертов по материалам проекта
– Уверенность и профессионализм потенциальных кредиторов
9.1. Проектное финансирование и его формы
Рис. 9.1.1. Ключевые способы финансирования инвестиционных проектов
Справка. Способы финансирования инвестиционных проектов
Самофинансирование путем использования в качестве источника финансирования собственных средств инвестора.
Использование заемных и привлекаемых средств, в том числе:
– корпоративное финансирование инвестиций в форме участия в уставном капитале или покупке ценных бумаг;
– проектное финансирование, направленное на инвестирование проекта.
Государственное финансирование инвестиций:
– государственныебюджетныекредитынавозвратной основе;
– ассигнования из бюджета на безвозмездной основе;
– финансирование по целевым государственным программам;
– целевое финансирование проектов из международных заимствований.
Центральная идея проектного финансирования – организация инициаторами проекта, их подрядчиками и другими участниками проекта коммерческих структур и финансовых схем для создания производственных мощностей, которые могли бы предоставлять на рынок продукты и услуги и генерировать операционный денежный поток, который будет обслуживать долговые обязательства по проекту.
