Универсальный справочник прораба. Современная стройка в России от А до Я

Казаков Юрий Николаевич

Шрифт:

Рулонные материалы перед наклейкой следует укладывать с учетом нахлестки при наклейке.

Если применяются клеящие составы, то горячие мастики наносятся на огрунтованное основание перед наклейкой полотнищ, а клеи – заблаговременно. Также следует соблюдать технологические перерывы, обеспечивающие прочное сцепление приклеивающих составов с основанием.

При работе с кровлей полотнища рулонных материалов допускается наклеивать двумя способами:

в направлении от понижения к повышению с расположением полотнищ по длине перпендикулярно стоку воды – при уклонах крыш до 15 %;

в направлении

стока – при уклонах крыш более 15 %.

Перекрестная наклейка полотнищ изоляции и кровли запрещается. При наклейке полотнища изоляции и кровли следует укладывать внахлестку на 100 мм (70 мм по ширине полотнищ нижних слоев кровли крыш с уклоном более 1,5 %).

Стеклоткань при работе с изоляцией или кровлей необходимо расстилать равномерно сразу после нанесения горячей мастики и покрывать слоем мастики толщиной не менее 2 мм. Последующие слои следует укладывать после остывания мастики нижнего слоя.

На выступах крыши кровельный ковер следует поднимать до верха бортика стяжки и приклеивать мастикой с прошпатлевкой верхних горизонтальных швов.

Наклейка полотнищ кровельного ковра вдоль ската крыши производится следующим образом: верхняя часть полотнища нижнего слоя перекрывает противоположный скат на 1 м. Мастика наносится под раскатываемый рулон тремя полосами по 8-10 см. При наклейке поперек ската крыши верхняя часть полотнища каждого слоя, укладываемого на коньке, должна перекрывать противоположный скат крыши на 25 см и приклеиваться на сплошном слое.

При работе с гравийным покрытием горячую мастику на кровельный ковер необходимо наносить сплошным слоем.

При работе с рулонной изоляцией и кровлей следует соблюдать требования, указанные в табл. 6.3.

Таблица 6.3. Требования к работе с рулонной изоляцией и кровлей

Устройство изоляции и кровли из полимерных и эмульсионно-битумных составов

Каждый слой изоляционного ковра следует наносить равномерно после отвердения грунтовки или нижнего слоя. Составы наносятся агрегатами высок ого давления, а при работе с холодными асфальтовыми эмульсионными мастиками – агрегатами с винтовыми насосами (механического действия), с прочностью сцепления покрытия с основанием не менее 0,4 МПа. При работе с эмульсионно-мастичными составами, армированными фибрами стекловолокна, нанесение этих составов выполняется агрегатами, обеспечивающими получение одинаковых фибр, равномерное распределение и плотность изоляции.

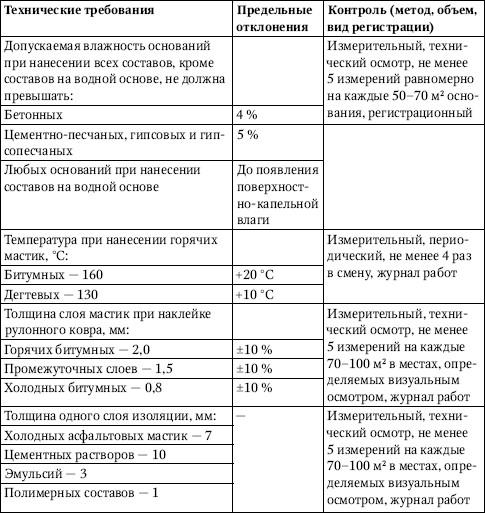

При проведении изоляции и кровли из полимерных и эмульсионно-мастичных составов необходимо соблюдать требования, приведенные в табл. 6.3.

Изоляция из цементных растворов, горячих асфальтовых смесей, битумоперлита и битумокерамзита

Битумоперлит, битумокерамзит, цементные растворы и горячие асфальтовые смеси при уклоне поверхности до 25 % необходимо укладывать по маячным рейкам полосами шириной 2–6 м слоями равномерной толщины.

При устройстве цементной гидроизоляции из растворов

с применением водонепроницаемых расширяющихся цементов (ВРЦ), водонепроницаемых безусадочных цементов (ВБЦ) или портландцементов с уплотняющими добавками составы следует наносить на влажную поверхность. Каждый следующий слой наносится через 30 мин (ВРЦ и ВБЦ) или через сутки (портландцемент с уплотняющими добавками) после отвердения предыдущего слоя. Увлажнение цементной гидроизоляции во время твердения осуществляется распыленной струей воды без напора.

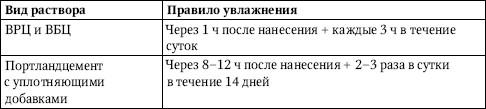

Правила увлажнения цементной гидроизоляции приведены в табл. 6.4

Таблица 6.4. Правила увлажнения цементной гидроизоляции

При устройстве изоляции из битумоперлита, битумокерамзита, гидроизоляции из цементных растворов и горячих асфальтовых смесей, мастик и битумов необходимо соблюдать требования, приведенные в табл. 6.5.

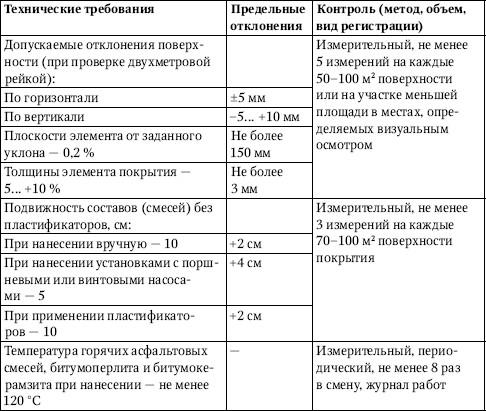

Таблица 6.5. Требования при устройстве изоляции из битумоперлита, битумокерамзита, гидроизоляции из цементных растворов и горячих асфальтовых смесей, мастик и битумов

Глава 7

Выполнение электромонтажных работ

Область применения

Информация о правилах выполнения электромонтажных работ, которая собрана в данной главе, распространяется на проведение работ при строительстве, реконструкции, расширении предприятий по монтажу и наладке электротехники.

Правила не распространяются на работы метрополитена, шахт и рудников, контактных сетей электрифицированного транспорта, систем СЦБ железнодорожного транспорта и помещений строгого режима атомных электростанций.

Подготовка к электромонтажным работам

До начала производства работ необходимо:

оформить рабочую документацию, графики поставки оборудования, изделий и материалов с учетом последовательности работ;

осуществить транспортировку к месту монтажа тяжелого и крупногабаритного электрооборудования;

подготовить помещения для размещения бригад рабочих, производственной базы, хранения материалов и инструментов с обеспечением мероприятий по охране труда, противопожарной безопасности и охране окружающей среды;

выполнить общестроительные и вспомогательные работы.

При приемке оборудования в монтаж проверяются его комплектность, наличие и срок действия гарантий. Состояние кабелей на барабанах надлежит проверять в присутствии заказчика. Результаты осмотра оформляются актом.

При приемке сборных железобетонных конструкций воздушных линий (ВЛ) проверяются размеры элементов, положение стальных закладных деталей, качество поверхностей и внешний вид элементов, наличие на поверхности железобетонных конструкций гидроизоляции.
